Вакуумирование и опрессовка системы кондиционирования ЦОД: как не допустить ошибок? Часть 2

Вакуумирование — еще один важный процесс, который выполняется на этапе ввода в эксплуатацию системы кондиционирования. Как и опрессовка, он прямо влияет на надежность и срок службы оборудования. И точно так же имеет коварную особенность — отложенность последствий.

Сегодня разбираемся в том, как нужно (и как не нужно) выполнять вакуумирование холодильной техники.

Зачем нужно вакуумирование

Перед тем как заправлять систему хладагентом, из холодильного контура нужно удалить воздух, который содержит влагу. Если этого не сделать, влага из воздуха, конденсируясь, попадет в масло, которое участвует в работе компрессора. Масло начнет терять свои свойства, в нем образуется кислота. Это скажется на компрессоре, и в конце концов его заклинит, что может привести к остановке всего ЦОДа.

Для владельца это означает не только дорогостоящий простой, но и необходимость менять компрессор, перемонтировать систему и промывать ее от кислоты.

Такие последствия могут проявиться в разное время. Если влаги осталось много, проблемы возникнут уже через месяц-два. Но иногда оборудование может проработать довольно долго, от 1 до 3 лет: если объем влаги небольшой, то кислота будет накапливаться постепенно. Или при высоком качестве самого компрессора, обмотки которого обработаны плотным слоем лака, сдерживающим кислотное воздействие.

Как ни странно, но второй вариант может оказаться более неприятным. Если проблема откроется сразу — заказчик может потребовать гарантийную замену с монтажной организации. А вот через пару лет решать проблему почти наверняка придется за свой счет.

Таким образом, основная цель вакуумирования — удалить из системы воздух и избавиться от влаги.

Процесс вакуумирования прецизионного кондиционера

Как выполняется вакуумирование

После того как была выполнена и принята опрессовка, избыточное давление из системы стравливают в атмосферу (азот особой чистоты, которым производят опрессовку, безвреден). Далее подключают вакуумный насос и приступают к вакуумированию.

Вакуумный насос

Сколько времени оно займет, зависит от объема системы и качества монтажа: чем больше система и “грязнее” монтаж, тем более длительным будет вакуумирование. Стоит отметить, что его проводят не только для новых систем, но и для уже эксплуатировавшихся — после ремонта.

Единых стандартов по вакуумированию нет. Нужно ориентироваться на рекомендации производителя, которые обычно прописаны в инструкции. Если параметров вакуумирования (а также опрессовки) в инструкции нет, можно обратиться в службу поддержки производителя. Это может быть важно, чтобы из-за неправильной процедуры не потерять гарантию.

Существуют общие правила вакуумирования для разных видов фреонов — их должны знать специалисты, которые будут его выполнять.

Есть особенности процесса, связанные с сезоном проведения работ. Зимой, если монтаж велся на улице, в систему может попасть снег. В этом случае требуется более долгое и качественное вакуумирование.

Множество таких особенностей приводит к большому разбросу требований: в разных случаях вакуумирование может занять от 2 часов до 2-2,5 суток. Поэтому особенно важен контроль качества и процесса, и результатов.

Как проконтролировать качество

Большинство монтажных организаций не представляет, что такое правильное вакуумирование. На любой системе они включают вакуумный насос на полчаса-час, выключают и передают систему к запуску. При этом даже плохо вакуумированная система обычно какое-то время работает, но затем начинаются поломки.

Вот несколько важных моментов, на которые необходимо обратить внимание владельцу ЦОД (или его представителю), чтобы убедиться в качестве вакуумирования.

  1. В документации к оборудованию производитель указывает, до какого давления должна быть смонтирована система. Необходимо максимально приблизиться к этим показателям. Однако здесь есть нюанс.

В инструкциях часто указан уровень вакуума 20-50 Па. Практика показывает, что достичь такого показателя в большинстве случаев невозможно. Исходя из опыта, хороший и достаточный показатель качества вакуума — 80-100 Па: он означает, что влаги в контуре нет (для сравнения, обычное давление воздуха составляет 100 кПа). Иногда нам удается добраться до 60 Па — но довольно редко. Что касается цифр в 20-50 Па, то их может добиться мощное стационарное оборудование, которое используется на производственных участках заводов, но не в монтажной практике.

  1. Ошибка, которую допускают чаще всего, — использование насосов, которые в состоянии достичь давления в сотни, а иногда и тысячи паскалей. Другой вариант — когда проблема не в недостаточной мощности насоса, а в спешке монтажников.

В нашей практике были контрольные выезды, когда в системе, которую “сдали” монтажники после часового вакуумирования, вакуумметр показывал 2000 Па. После этого требовалось еще больше суток работы насоса, чтобы прийти к требуемым показателям.

Важно! Экономить время на вакуумировании нельзя. Если ситуация критическая и нет другого выхода, лучше сократить время опрессовки. Мы не рекомендуем так делать, но в сложных случаях это может быть крайним вариантом. Тогда как снижать время вакуумирования недопустимо ни при каких условиях.

  1. Качество вакуума необходимо измерять специальным прибором — вакуумметром. Специалисты, выполняющие работы, не должны использовать манометрические станции общего назначения: они не дают результата нужной точности.
  2. По окончании процесса обязательно нужно составить акт вакуумирования, где должно быть прописано остаточное давление в контуре. При этом заказчику стоит лично увидеть эти цифры на вакуумметре, проверить их правильность в документе и поставить подпись.

Вакуумметр, вакуумный насос, процесс вакуумирования

Как избежать проблем при опрессовке и вакуумировании?

У вас есть несколько вариантов.

  1. Контролировать все процессы своими силами.

Для этого владельцу ЦОДа стоит предварительно изучить технические стандарты, инструкции производителей, рекомендации специалистов. И, имея понимание основных требований, лично присутствовать при проведении работ, контролировать измерения и принимать каждый этап, фиксируя все показатели в актах под подпись.

  1. Привлечь специалистов для контроля.

В ситуации, когда монтажная организация уже выбрана и процесс идет, но вы хотите убедиться в его качестве, — можно воспользоваться помощью сторонних экспертов. Опытные специалисты возьмут на себя функцию вашего представителя: будут присутствовать при работах, проконтролируют ключевые процессы, замерят показатели специализированными приборами и будут отстаивать ваши интересы.

  1. Привлечь специалистов для выполнения работ.

Самый надежный способ — изначально внимательно подойти к выбору подрядчика. Такие процессы не стоит доверять частникам “по объявлению”. Приглашайте компанию с опытом на рынке, с хорошей репутацией и рекомендациями. Убедитесь в профессионализме приехавших мастеров — проверьте оборудование (механическая или электронная манометрическая станция? есть ли специализированный вакуумметр?), задайте вопросы (до каких показателей будут вакуумировать? сколько времени это займет?).

Мы хотим быть вам полезны при любом из этих вариантов. Если для вас оптимален первый, самостоятельный — наши материалы помогут разобраться в ключевых моментах. И, конечно, наши специалисты всегда готовы выехать на ваш объект и помочь в любом объеме: взять на себя полный комплекс монтажных работ, провести только вакуумирование и/или опрессовку, выполнить приемочный контроль.

Вакуумирование бетона | РУСАВТОТРЕЙД

Вакуумирование бетона – это один из способов снизить процент жидкости в водоцементном соотношении. С помощью разрежения воздуха специальным оборудованием свежеуложенный бетонный раствор осушают от избытка воды.

Бетонные конструкции обезвоживаются вакуумным способом, при котором лишняя вода из бетона удаляется сразу после укладки и вибрации, тем самым снижая водоцементное отношение до оптимального уровня.

Вакуумный бетон имеет более высокую прочность и долговечность, чем обычный бетон.

Химическая реакция цемента с водой требует водоцементного отношения менее 0,38. В то время, как принятое водоцементное отношение намного больше этого, в основном, из-за требования удобоукладываемости.

Удобоукладываемость также важна для бетона, иначе раствор неравномерно распределиться по форме конструкции. Но после выполнения требований удобоукладываемости в смеси остается избыточная вода. В конечном итоге излишняя жидкость испарится, но вместо нее в бетоне появятся капиллярные поры. Они и приводят к высокой проницаемости, меньшей прочности бетона и быстрому разрушению конструкции.

Вакуумирование бетона устраняет проблему с образованием пор, так как проводится сразу после вибрирования свежеуложенной бетонной смеси. Благодаря этой технике, одновременно можно сохранить первоначальную удобоукладываемость бетона и после заливки опалубки повысить прочность конструкции.

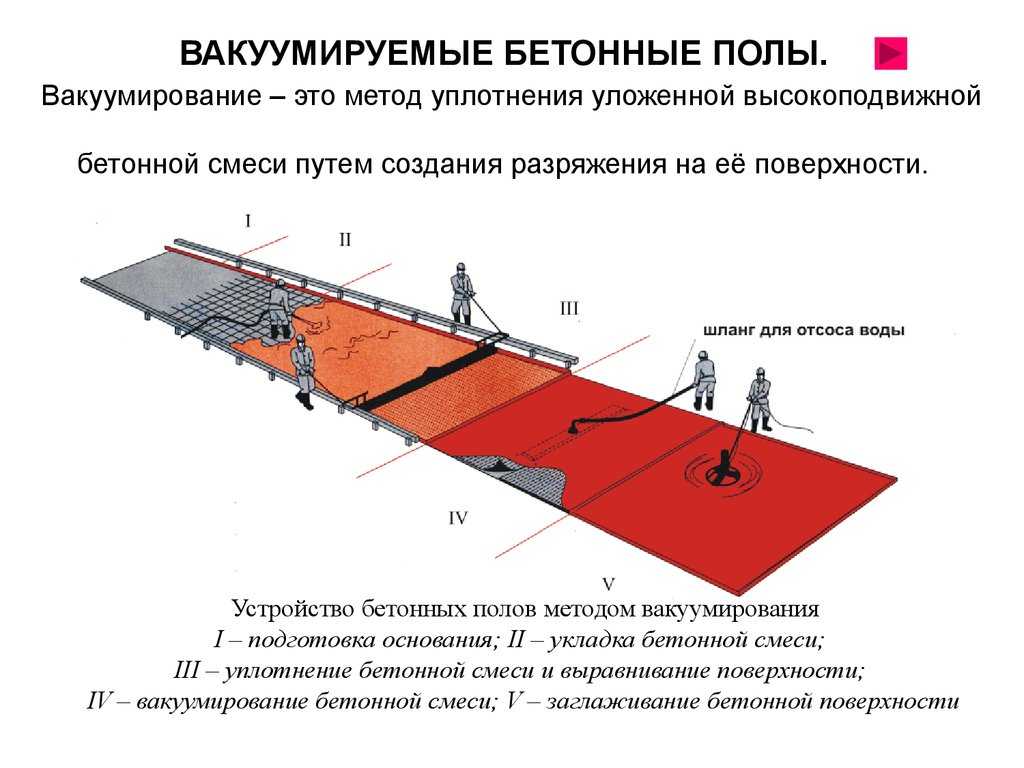

Вакуумирование эффективно используется в крупномасштабных работах по настилу на железнодорожных платформах, промышленных полах, мостах, дорогах из железобетона,  в сборных железобетонных изделиях автостоянках и плитах настила мостов.

Лишняя вода после укладки и уплотнения бетона отсасывается с помощью вакуумных насосов. Величина применяемого вакуума обычно составляет около 0,08 МПа, а содержание воды снижается до 20-25%. Редукция эффективна только до глубины примерно от 4 до 6 дюймов.

Техника для вакуумирования

Основная задача метода заключается в удалении избытка воды с поверхности бетона с помощью вакуумного обезвоживания. В результате обезвоживания заметно снижается водоцементное отношение и резко улучшаются характеристики бетона.

Для того, чтобы вакуумировать бетонную смесь, необходимы:


  • Вакуумный насос
  • Водоотделитель
  • Фильтрующая прокладка
  • Вибратор для стяжки

После заливки и вибрирования начинается процесс удаления излишек воды из бетона. На поверхность конструкции укладывают фильтрующая прокладка, которая состоит из жесткого листа подложки, просечно-вытяжного листа, проволочной сетки или листа плотной ткани.

Нижний слой наполнителя, соприкасающийся с бетоном, представляет собой тонкую нейлоновую ткань, которая препятствует вымыванию цемента водой. Верхний слой состоит из специальной пластиковой сетки, которая действует как канал для жидкости. Чтобы добиться того самого эффекта вакуума, вокруг фильтрующей прокладки устанавливают резиновое уплотнение.

Водоотделитель функционирует так, чтобы обеспечить надлежащий контроль над величиной удаляемой воды, равной сокращению общего объема бетона. Происходит уменьшение толщины слоя бетона примерно на 3%.

Вакуумный насос должен быть небольшой, но мощный, примерно, 5-10 лошадиных сил.

Время вакуумирования составляет около 1-2 минуты на сантиметр толщины
бетонной конструкции. Вакуумирование сможет снизить исходное водоцементное соотношение на 20-25%, что также делает бетон более плотным.

Подобные вакуумные системы бывают двух видов:


  • Стационарные применяются для осушения железобетонных конструкций.
  • Мобильными системами вакуумирования работают, когда заливают большие по площади монолитные объекты.

Поскольку водоцементное отношение снижается за счет вакуумного обезвоживания, при заливке можно использовать бетон с высокой начальной осадкой. Предусмотрен диапазон осадки 1-2,5 дюймов или в соответствии с требованиями площадки. Диапазон осадки в 1-3 дюймов рекомендуется для: массивного бетона, слабоармированных профилей в плитах, балках, стенах, колоннах, перекрытиях, ручных покрытиях, каналах, ленточном фундаменте – при низкой удобоукладываемости.

Особых условий для применения этого метода осушения бетона нет. Все они соответствуют стандартным требованиям при строительстве бетонных конструкций:

  • В бетонной смеси с вакуумным обезвоживанием марка используемого бетона должна быть следующей:

M200-250 – для укладки производственных этажей, автостоянки, ж/д платформы, полов цеха.
М300-600 – на объектах, где планируется прокладка автомагистралей, аэропорта, ж/д дорог.

  • Цемент. Выбранный цемент должен соответствовать назначению, указанному в спецификациях. Вакуумная обработка бетона дает лучшие результаты с портландцементом для повышения прочности бетона на сжатие.
  • Мелкий заполнитель – местный песок используется в качестве мелкого заполнителя в бетонной смеси. Процедуры испытаний должны выполняться для определения физических свойств мелкого заполнителя.
  • Крупный заполнитель – В бетонных смесях следует использовать щебеночный заполнитель крупностью от 0,4 до 0.8 дюймов в соответствующих пропорциях.
  • Вода, используемая для смешивания и отверждения бетона, не должна содержать вредных примесей.

Преимущества вакуумного бетонирования

  • Повышается прочность на сжатие.
  • Водоцементное соотношение снижено, что способствует раннему схватыванию. Опалубку можно снять раньше, и поверхность можно будет использовать раньше.
  • Повышается стойкость к истиранию.
  • Минимальное пыление и образование трещин.
  • Повышает водонепроницаемость и морозостойкость.
  • Высокая начальная прочность сводит к минимуму любые повреждения
  • Снижение затрат на техническое обслуживание.
  • За счет обезвоживания под вакуумом достигается высокая прочность.
  • Снижение водоцементного отношения может увеличить прочность на сжатие на 10-50%.
  • Повышает износостойкость бетонной поверхности.
  • Поверхность, полученная после вакуумного обезвоживания, ровная и гладкая за счет уменьшения усадки.

Преимущества обезвоживания более заметны для верхнего слоя по сравнению с нижним, как показано выше. Эффект за пределами глубины 6 дюймов незначителен. Поэтому данный метод больше подходит плоским конструкциям, напольным покрытиям, дорогам и настилам.

Как и у других способов улучшения бетонной конструкции, у вакуумирования есть свои недостатки. Данные способ повысит расходы на бетонирование. Так как придется приобретать или арендовать специальное оборудование. А также – найти и нанять квалифицированных и обученных строителей, которые смогут произвести вакуумирование правильно и не повредить бетон.


Лесные пожары в Колорадо: приказ об эвакуации отменен после возгорания возле базы ВВС Петерсон

Паоло Зиальчита и Мэтт Морет

· Вчера, 17:23

Пожарная служба Колорадо-СпрингсПожарные пожарных частей Симаррон-Хиллз и Колорадо-Спрингс работают над тушением Лесной пожар возле базы ВВС Петерсон в воскресенье, 2 апреля 2023 г.

Обновлено 18:39, 2 апреля 2023 г. из нескольких близлежащих домов в воскресенье.

Офис шерифа округа Эль-Пасо издал приказ об обязательной эвакуации в 16:00. в воскресенье для домов в радиусе 2 миль от огня. Пожар вспыхнул в воскресенье днем ​​в районе Ньют-роуд и шоссе 24. Сотрудники пожарной службы сообщили о «присутствии тяжелого топлива» и предупредили о сильном задымлении в этом районе.

Однако эти приказы об эвакуации были отменены в течение часа после их издания. Власти говорят, что пожарные быстро отреагировали на пожар, который сжег около 10 акров и локализован примерно на 25 процентов.

Обязательная эвакуация была отменена для Preble Dr и Boreal Dr. агентство, возглавляющее усилия по тушению пожаров, при содействии пожарной службы Колорадо-Спрингс.

Южный Колорадо является одним из нескольких районов, где в воскресенье произошли экстремальные пожары из-за теплой погоды, низкой влажности и сильных порывов ветра. Национальная метеорологическая служба ожидает, что такие условия продлятся до вечера понедельника.

Cimmarron Hill FD скоро проведет пресс-брифинг в Galley and Peterson. Несколько фотографий ок. 40 минут назад включены сюда. pic.twitter.com/9RQ2T4E5NW

— CSFD PIO (@CSFDPIO) 2 апреля 2023 г.

Кустарниковый пожар возле базы ВВС Петерсон, которая не получила официального названия, является последним в серии лесных пожаров, завершившихся в выходные. .

Около 100 домов были эвакуированы в четверг вечером в округах Паркер и Теллер из-за пожара 403. По состоянию на полдень воскресенья этот лесной пожар сжег около 1388 акров и был локализован на 25 процентов. Чиновники говорят, что о пострадавших не сообщалось, и огонь не уничтожил какое-либо имущество.

Важное обновление, касающееся ПРИКАЗА НА ЭВАКУАЦИЮ возле Каунти-Роуд 403. ПРИКАЗ НА ЭВАКУАЦИЮ для подразделений Уилсон-Лейкс и Форест-Глен будет отменен до статуса ПРЕДЭВАКУАЦИЯ в 12:00. сегодня. Все остальные приказы о ПРЕДЭВАКУАЦИИ остаются в силе. Только жители могут вернуться домой, стр.

— лейтенант Бантинг, PIO (@TCSOPIO) 2 апреля 2023 г.

В пятницу в Моррисоне также возник лесной пожар, который увеличился до более чем 40 акров, в результате чего шоу в амфитеатре Red Rocks было отложено. Еще одно небольшое возгорание, Медвежий пожар, вспыхнуло в субботу и вызвало обязательную эвакуацию нескольких домов. Эти приказы были отменены в ту же ночь, когда они были объявлены.

Вам не все равно.

Вы хотите знать, что на самом деле происходит в эти дни, особенно в Колорадо. Мы можем помочь вам не отставать. The Lookout — это бесплатный ежедневный электронный информационный бюллетень с новостями и событиями со всего Колорадо. Зарегистрируйтесь здесь и увидимся утром!

Колорадо сжигания по лесному пожару с более 1200 акров, эвакуированные дома

Колорадо

Опубликовано

Обитый ветром дикой природы в Колорадо распространился на более чем 1 286 акров через территорию. по крайней мере 100 домов и информируя других.

По состоянию на полдень субботы пожар был локализован примерно на 25%, сообщили в офисе шерифа округа Теллер (TCSO). Пожарное наблюдение и предупреждение о красных флагах действовали до субботы, 1 апреля, 20:00.

Пожар, получивший название «пожар 403», классифицируется как «антропогенный», заявили в офисе шерифа округа Теллер (TCSO) на пресс-конференции в пятницу, 31 марта.

Во время утренней пресс-конференции в пятницу Офис заявил, что пожар возник на частной земле вдоль Парк-Каунти-Роуд 403, к юго-западу от Национального памятника Флориссантские окаменелости во Флориссанте, недалеко от Колорадо-Спрингс.

Должностные лица призвали к эвакуации в пределах мили от источника пожара примерно через 30 минут после того, как местный житель сообщил о пожаре в 10:52 утра в четверг, сообщили власти офиса шерифа округа Парк в сообщении в Твиттере.

В СЕВЕРНОЙ ДАКОТЕ ПОЕЗД С 70 ВАГОНОВ СОШЕЛ С РЕЛЬСОВ, РАЗЛИВ ОПАСНЫХ МАТЕРИАЛОВ: ОФИЦИАЛЬНЫЕ ЛИЦА

По данным Национальной метеорологической службы, в пятницу скорость ветра в этом районе была около 30 миль в час с порывами до 52 миль в час. Холодная погода с температурой выше 30 градусов помогла пожарным в их усилиях.

С момента начала пожара пожарные работали всю ночь, пытаясь сдержать пламя, горящее в сухой траве и перекинувшееся на деревья в четверг и пятницу, но сильный ветер осложнил тушение пожара.

На пожаре работают несколько пожарных служб, в том числе район пожарной охраны Лейк-Джордж, район пожарной охраны Хартсел, район пожарной охраны Флориссант, пожарное управление Криппл-Крик и район пожарной охраны Дивайд. Для тушения пожара использовался вертолет.

Департамент общественного здравоохранения и окружающей среды штата Колорадо выпустил предупреждение о качестве воздуха, предупредив о дыме от пожара и рекомендовав жителям округов Парк и Теллер оставаться дома, если дым становится густым.
