За сколько времени можно построить дом из газобетона, сроки
Сколько времени уйдет на строительство дома из газобетона? Вопрос интересный, но точного ответа дать мы не можем, ведь всё очень индивидуально, и зависит от множества факторов, а именно: размера дома, количества и квалификация рабочих, скорости поставки материалов, общие финансовые вопросы и т.д.
Стоит отметить, что перед самим строительством, необходимо решить множество предварительных вопросов, среди которых важнейшим является разработка проекта дома.
Для создания проекта дома нужно следующее:
- инженерно-геологические исследования почвы на участке;
- укрупненная топографическая съемка;
- технические условия на подключение к электричеству, воде и канализации.
На геологию и анализ участка уходит около недели. Сам процесс топографической съемки занимает день, а регистрация около месяца.

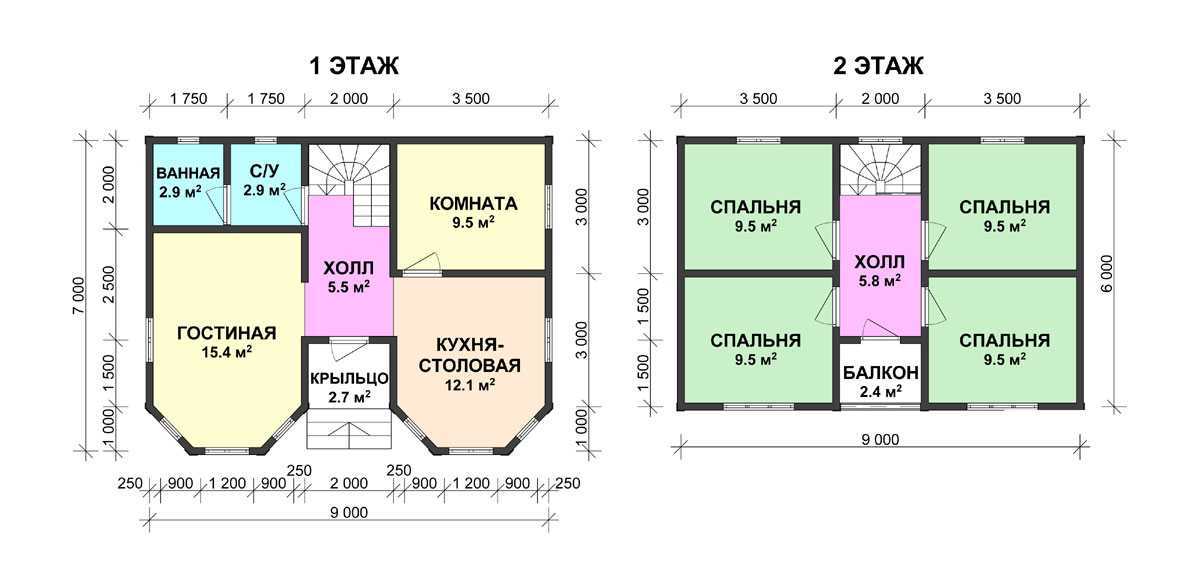

В общем, на подготовку и проект у вас уйдет от полутра до двух месяцев. Далее нужно разобраться с тем, кто будет строить вам дом из газобетона, и где вы будете заказывать материалы.
Сроки возведения коробки дома
- Строить вы можете полностью самостоятельно, прибегая лишь к услугам бетономешалок и кранов.
- Можете набрать команду из подсобников, где прорабом будете вы сами.
- Или наймете бригаду опытных строителей.
Само собой, если опыта в строительстве у вас нету, и вы планируете строить дом самостоятельно, то на постройку самой коробки (фундамент, стены, крыша) у вас уйдет от 6 месяцев и более. Всё зависит от того, как быстро вы работаете, сколько времени будете уделять каждый день и от размера самого строения.
Если работает опытная бригада из 4-5 человек, то двухэтажный дом (коробка) общей квадратурой 150 квадратов строится за два-три месяца.
На строительство фундамента и его отстаивание уйдет месяц.
Стены из газобетона возводятся очень быстро, особенно силами всей бригады, за неделю можно поднять целый этаж. На заливку армопояса и отстаивание – неделя. Плиты перекрытия ставятся за день. На стропильную систему и кровлю у бригады тоже уйдет около недели-двух. Если вы планируете сделать другие типы перекрытий, к примеру, монолитное или сборно-монолитное, то выйдете еще дней на 10-20 дольше.
- В общем, минимальные сроки возведения коробки дома силами опытной бригады – от 2 до 3 месяцев.
- Если строительством занимается 2-3 человека, то сроки уже от 4 месяцев.
- Если вы строите самостоятельно – от 12 до 24 месяцев.
По срокам возведения коробки разобрались.
Сроки на проводку коммуникаций
На данном этапе нужно развести электропроводку, трубы канализации, воды, газа, отопления. На устройство системы теплых полов со стяжкой у одного человека уйдет минимум месяц.
Разводку труб и электрики можно осуществлять параллельно с отделочными работами. Но если делать все коммуникации самостоятельно и последовательно, то на это уйдет 3-6 месяцев. У бригады специалистов это всё займет месяц.
Сколько длится внутренняя и внешняя отделка газобетонного дома?
Данный этап является самым продолжительным из всех, и разброс по времени на выполнения довольно большой. Бригада отделочников выполнит несложный ремонт из штукатурки, шпаклевки, покраски/обоев за два месяца. Если ремонт дизайнерский, то сроки могут растянуться до полугода. На выполнение отделки силами одного человека, может уйти от 1 до 2 лет, и более.
Внешняя отделка силами бригады выполняется за 1-4 недели. В зависимости от материала и сложности конструкции дома. Самым недорогим и быстрым по монтажу является облицовка сайдингом. А самым длительным является облицовка кирпичом с вентзазором.
Итоги по срокам постройки
Напомним, что мы делаем расчет для двухэтажного дома из газобетона общей площадью 150 квадратов.
- На получение исходных данных, документов и проекта уйдет около 2 месяцев.
- Если строит профессиональная бригада строителей, то на возведение коробки нужно 2-3 месяца.
- Разводка всех коммуникаций в доме – месяц.
- Внутренняя отделка – от 2 до 6 месяцев.
- Внешняя отделка – от 1 до 4 недель.
В итоге, от начала проектирования и до завершения строительства, понадобится от 8 до 12 месяцев. Минимальный срок строительства возможен при оптимальных условиях: если работают специалисты, нет особых проблем с погодой, нет задержек с доставкой материалов.
Но стоит отметить важный момент! Чтобы приступить к внутренним отделочным работам, газобетон должен просохнуть хотя бы 3 месяца. Эту нужно для того, чтобы основная влага из него вышла, и не было сырости и плесени в доме!
За какое время можно построить дом самостоятельно? В одиночку, на строительство и отделку, понадобится от 2 до 3 лет. Бригада профессиональных строителей — сможет справится минимум за 6 месяцев.
Сроки строительства дома из газобетона
О стоимости строительства дома мы уже писали в одном из своих предыдущих материалов.
В данной статье хотелось бы поговорить о втором, по значимости вопросе – сроках строительства. В общем случае на продолжительность строительства влияет очень много факторов. Расположение и рельеф участка, наличие необходимых материалов на рынке города, архитектурные и конструктивные особенности проекта, квалификация рабочих и общий уровень организации строительного производства. Наиболее существенных фактором, стоящим над всеми остальными, является финансовая сторона вопроса. Наличие средств не только для комплексной организации процесса проектирования и строительства, но и для оперативного решения возникающих производственных вопросов – значительно способствует сокращению сроков.
Далее мы рассмотрим весь процесс создания индивидуального жилого дома из газобетона. Сразу определим, что «срок» в данном случае – это период времени, прошедший от момента обращения заказчика в строительную компанию, до момента, когда он может заехать в дом.
Подразумевается, что у заказчика есть земля в собственности, на которой разрешено строительство индивидуального дома (назначение земли под ИЖС), а также необходимая сумма денег, чтобы построить дом 100-150 кв. м. «под ключ». В этой статье не рассматриваются правовые вопросы, связанные с получением разрешения на строительство и введением дома в эксплуатацию. В существующих реалиях, процесс оформления РНС может затянуться дольше самих работ. По-этому, большинство индивидуальных застройщиков на данный момент предпочитают оформлять уже построенные здания, пользуясь законом «Об упрощенной регистрации…» (дачная амнистия).
Строительство любого дома начинается с проекта.
Для разработки индивидуального проекта и для привязки типового потребуются инженерно-геологические условия площадки строительства, укрупненная топографическая основа и технические условия на подключение к сетям (электричество, вода, канализация).
- Инженерно-геологические условия площадки строительства можно получить путем обследования грунтов специализированной организацией. Весь процесс выглядит следующим образом: вы обращаетесь в организацию, занимающуюся строительными изысканиями, заключаете договор на обследования, специалисты выезжают на ваш участок, производят бурение и отбор образцов грунта. Вся работа на участке занимает не больше дня. При особо сложных условиях, может потребоваться бурение нескольких шурфов и отбора большего количества образцов грунта. Тогда работы могут затянуться на несколько дней. После отбора образцов грунта, специалисты компании проводят их лабораторные испытания. По результатам испытаний составляется отчет, который выдается вам на руки. Обычно весь процесс вместе с отбором образцов, лабораторными испытаниями и составлением отчета занимает не более двух недель.
- Укрупненную топографическую основу может выполнить инженер-геодезист, имеющий специальное оборудования и допуск СРО. Работы по съемке небольших участков 15-25 соток занимают всего лишь пару часов. Топографическая основа в электронном виде получается сразу же после съемки. Однако, организация, выполнившая топографическую съемку должна зарегистрировать результаты в определенном порядке. Процесс регистрации проходит несколько инстанций и занимает, как правило, не менее полутора месяцев. Хотя для проекта нужна сама топографическая основа, а не штампы согласований, фирма, проводящая топосъемку, может отказать вам в выдаче промежуточных результатов, до окончания всех бюрократических процедур. Так что, заключая договор на геодезические работы, уточните, будет ли у вас возможность получить топооснову хотя бы в электронном виде, до прохождения всех согласований.
- Технические условия на подключение к сетям можно получить в соответствующих эксплуатирующих службах. Проблем с получением ТУ быть не должно. Все условия выдаются без каких либо задержек. Трудности зачастую возникают в выполнении этих самых технических условий и, как следствие, в подключении к соответствующим сетям, но это другой вопрос. Итак, получить тех.условия, топооснову участка и отчет об инженерно-геологических условиях площадки можно в течении двух недель. Имея все данные на руках, можно переходить к разработке проекта.
Как уже неоднократно говорилось проект можно получить двумя путями: купить готовый комплект чертежей и выполнить его корректировку, либо разработать индивидуальный проект. Если вы нашли подходящий вариант типового дома по приемлемой цене, то покупка чертежей займет день или два, в зависимости от продавца (Интернет или местное архитектурное бюро) и условий оплаты. Однако доработка проекта в зависимости от сложности и объема переделок займет от нескольких дней до двух недель. Если вы решили разрабатывать весь проект с нуля, то времени на это понадобиться значительно больше. От первых эскизов до готового альбома чертежей пройдет минимум три недели – месяц. Тут многое зависит от того, как скоро вы и архитектор придете к согласию по планировкам и внешнему виду здания. Впрочем, спешить в этом деле не стоит. Именно в процессе проектирования ваш будущий дом обретает свой облик. Конечно, когда начнется стройка, какие-то проектные решения можно будет еще поменять, но это будет связано с дополнительными сложностями и затратами. Так что, на процесс проектирования лучше потратить столько времени, сколько необходимо.
Итак, получение все исходных данных и подготовка рабочего проекта займет у вас в среднем от 1-ого до 2-х месяцев.
Если во время проектирования вы еще не определились с подрядчиком, то вам придется потратить на это около недели, а может и больше. Здесь так же важно не торопиться и как следует все проверить. Какие объекты уже построил ваш предполагаемый подрядчик, как отзываются о его работе бывшие клиенты, какие гарантийные обязательства и на каких условиях вам будут предоставлены, и самое основное – сметная стоимость работ. На составление сметы по готовому проекту уходит в среднем 2-3 дня. Обсуждение и согласование конечной стоимости, а также всех параметров договора на строительство займет еще день. Навести справки о фирме, поговорить с ее клиентами, получить рекомендации или предостережения – еще 2-3 дня.
Определившись с подрядчиком и согласовав цену, вы переходите непосредственно ко второму этапу – общестроительные работы.
Общестроительные работы.
На продолжительность данного этапа влияет такое количество факторов, что перечислить все просто невозможно. Поэтому, здесь мы просто приведем общее описание дома, взятого в качестве образца, и укажем срок, за который были выполнены все общестроительные работы.
- Общая площадь – 161 м2
- Два этажа, цоколь отсутствует.
- Фундамент – монолитный ростверк по бурозаливным сваям длиной 5 м.
- Перекрытия: цокольное и первого этажа – монолитные железобетонные, чердачное – деревянное по балкам.
- Стены из газобетонных блоков автоклавного твердения толщина – 500 мм.
- Стены гаража толщиной – 400 мм.
- Конструкция кровли – деревянная стропильная система со сплошной обрешеткой из OSB-3
- Покрытие кровли – гибкая черепица SHINGLAS
Место строительства – садоводство Гелиос (Мельниковский тракт, район Новогрудинино)
- Количество строителей в бригаде – 5 человек.
- Дата начала строительства – 30 августа 2011 г.
- Дата окончания работ – 30 октября 2011 г.
Необходимо отметить, что работы по устройству покрытия кровли из гибкой черепицы не выполнялись, так как среднесуточная температура была ниже минимальной допустимой.
Таким образом, коробка дома площадью 161 м2 была полностью построена ровно за 2 месяца. Можно добавить сюда еще пять дней на устройство покрытия кровли.
Итак, с момента начала сбора необходимой информации для проекта и до окончания общестроительных работ на объекте пройдет от 3 до 4 месяцев.
Следующим этапом будет выполнение отделки и устройство внутренних и внешних сетей.
Некоторые из данных видов работ можно и даже нужно производить параллельно с общестроительными, однако, для наглядности, мы выделим их в отдельный этап.
Установка окон и дверей. На самом деле этот вид работ правильнее было бы отнести к общестроительным. Установку окон необходимо выполнить до начала отделочных работ. Если вы предварительно заказали изготовление оконных блоков (это можно сделать в принципе, уже после окончания возведения стен), то сам процесс монтажа займет 2-3 дня. Внутренние двери устраиваются в процессе отделки, и выделять их в отдельный временной промежуток нет смысла.
Устройство системы отопления. Как и во всех остальных случаях, срок монтажа системы отопления зависит от ее конструкции, и от квалификации рабочих. В нашем случае пусть будет крайне популярная на сегодняшний момент система водяного теплого пола. Работы по устройству ВТП включают раскладку слоя утеплителя, армирующей сетки, укладку необходимого количества контуров трубы, монтаж коллекторов, водонагревателей и автоматики, заливка бетонной стяжки и пусконаладочные работы. Напомним, общая площадь дома – 161 м2, но теплые полы устраиваются не везде. В частности, в гараже и на веранде они ни к чему. Итого получается, что площадь помещений под ВТП составляет около 80 м2.
Двое монтажников смогут выполнить все работы по устройству теплых полов на такой площади в среднем, за 10-15 дней.
Монтаж электропроводки, как правило идет параллельно с процессом отделки. Если же попытаться отдельно выделить продолжительность монтажа электрики, то она составит от 2 недель до 1 месяца. Зависит все, от сложности проекта разводки.
Водоснабжение и канализация внутри дома – одни из самых простых и быстрых работ. Конечно, если их устройство заранее предусмотрено проектом. Иначе, для прокладки труб придется долбить стены и перекрытия, а это в разы повышает трудоемкость. При нормальных условиях, если в доме предусмотрены два сан. узла и одна кухня, устройство систем водопровода и канализации займет не больше недели.
Итак, устройство всех внутренних сетей, с учетом параллельного выполнения работ, займет в среднем 1 месяц.
Отделочные работы
Отделочные работы – по продолжительности имеют самый большой разброс. Если отделка подразумевает простую штукатурку с последующей окраской или оклейкой обоями – это займет около двух месяцев, если же в доме предусмотрен сложный дизайн с декоративными элементами из ГКЛ, многоуровневыми потолками, и полами из керамогранита, то продолжительность может возрасти до полугода и более. Для нашего случая примем среднюю продолжительность отделочных работа, которая составляет – 4 месяца.
В данном разделе не лишним будет упомянуть и о процессе подключение дома к наружным сетям. Основная сложность здесь не в технической стороне вопроса, а в юридической. Если вы заблаговременно выполнили предъявляемые технические условия, то подключение вашего дома не займет много времени. Например, для запитывания электроэнергией от ближайшего столба, электрику понадобиться пара часов.
Канализация и водоснабжение
С канализацией и водоснабжением все немного сложнее. Однако, при должной подготовке эти работы также не займут много времени. Подключение к центральным сетям (если вы счастливый обладатель участка с городскими коммуникациями) занимает один-два дня. Все зависит от расстояния до точки подключения (колодца). Выкопать траншею, уложить трубу, и выполнить обратную засыпку. В большинстве случаев, участки под ИЖС не имеют центральной канализации а, зачастую, и водопровода. Соответственно, для водоснабжения необходимо бурить скважину. Специализированная фирма выполнит работы по устройству скважины за 1 день. В редких случаях, может потребоваться больше времени. После окончания бурения, пробы воды из скважины отвезут в лабораторию, где по результатам обследования будет выдано заключение о пригодности использования воды. Лабораторные исследования также на займут много времени.
С канализацией можно поступить двумя путями: устроить традиционную выгребную яму, закопав бетонные кольца в землю, или смонтировать биосептик. Первый вариант наиболее быстрый и дешевый, но крайне не экологичный. Вырыть яму, установить пару ж/б колец и закопать – все это займет 1 день. Однако таким образом вы подложите себе и своим соседям бомбу замедленного действия. Вода из выгребной ямы, просачиваясь в грунт, будет постепенно отравлять почву. Другой вариант, более современный – устройство биосептика. Для специалистов, занимающихся проектированием и монтажом подобных устройств на весь комплекс работ понадобиться не больше недели.
После окончания отделки, подключения всех систем, установки окон и дверей, а также вывозу строительного мусора и уборки, дом будет готов принять своих жильцов.
Итог
Давайте посмотрим, какой же все-таки срок строительства получился в итоге. Получение исходных данный, разработка проекта, и выбор подрядчика от 1-го до 2-х месяцев; строительство «коробки» дома площадью 100-150 м2 – 2 – 3 месяца, устройство инженерных коммуникаций – 2 – 3 недели; внутренние и наружные отделочные работы от 2 до 6 месяцев. В итоге, средний срок строительства “под ключ” дома площадью около 150 м2 составляет 8,5 месяцев. Следует заметить, что сроки приведены для оптимальных условий, когда работы выполняют специалисты, проблем с поставкой материалов нет, а погода и другие нерегулируемые факторы позволяют вести строительство с минимальными задержками.
В окончании статьи хотелось бы отметить основные причины затягивания сроков строительства. Ни для кого не секрет, что часто строительные фирмы хватаются за любые работы, не всегда имея необходимые ресурсы для их выполнения. В частности, может случиться так, что вы подготовили проект, выбрали подрядчика, а вместо обещанной бригады из пяти человек, на вашем объекте начнут трудиться только трое. Естественно, что им потребуется больше времени, и в обозначенные сроки он скорее всего не уложатся. Так же, частой причиной задержек является недостаток или отсутствие необходимого материала на объекте. Компании, готовые начинать строительство без проект, чтобы не привести лишнего материала, заказывают его по мере потребности. Зачастую, это приводит к ситуации, когда рабочие израсходовали весь материал, а новую партию еще не привезли. Как следствие – простой и потеря времени. К значительному затягиванию сроков могут привести множественные переделки, возникающие как по причине желания заказчика, так и из-за ошибок рабочих-строителей. В основе этого лежит либо некачественный проект, (или его отсутствие) либо низкая квалификация рабочих или недостаточный контроль за ними. Естественно есть еще такие непредвиденные причины, как погода, отсутствие эл.энергии, резкое подорожание материалов и т. д. Но, как показывает практика, в большинстве случаев сроки срываются из-за недостаточной подготовки проекта, и из-за безграмотной организации строительства. Избежать этого можно только тщательно выбирая компании, которым вы доверите работы по созданию Вашего дома.
Строительство домов из газобетона — наша специализация! Мы работаем с 2008 года.
ДОМ, ПОСТРОЕННЫЙ ИЗ ПЕНОБЛОКОВ\ НОВАЯ ТЕХНИКА
Когда Стив Тейлор переехал в Шарлотт в апреле 1993 года, он начал искать хорошее место для строительства дома, а также суперэффективные технологии для использования в строительстве.
Тейлор, который строил магазины в Техасе и Луизиане, имел опыт работы со стенами из бетонных блоков и стальным каркасом. Он хотел использовать подобные методы в своем новом доме. «Сегодня вы получаете древесину не очень хорошего качества, — говорит Тейлор. «Он деформируется и движется. Меня беспокоило качество строительства». Но когда Тейлор пошел на выставку и увидел новую строительную технику с использованием пеноблоков из пенополистирола, он был продан. «Я был взволнован, потому что узнал, что эквивалентное значение R больше, чем R-40», — сказал он.
Тейлор использует блоки для наружных стен своего нового дома на озере Норман и стал дистрибьютором продукта, производимого компанией American Polysteel Forms из Альбукерке, Нью-Мексико.
Люди также читают… пенопластовые блоки соединяются вместе, как набор Lego. После того, как стены уложены и закреплены, в формы заливают бетон, создавая бесшовную монолитную стену из бетона внутри и пены снаружи.
В результате получается герметичная конструкция. «Если вы сочетаете пеноблоки с высококачественными окнами и хорошей изоляцией чердака и пола, вы можете рассчитывать на экономию коммунальных услуг в размере 60 процентов по сравнению с традиционной конструкцией стен 2 на 6», — сказал Лэнс Берренберг, президент American Polysteel.
Из-за недавнего резкого роста цен на пиломатериалы продажи пеноблоков компании увеличиваются примерно на 30 процентов в год, сказал Берренберг, увеличившись с примерно 300 000 долларов в 1988 году до ожидаемых 4 миллионов долларов в этом году.
Лучшим рынком, по словам Берренберга, является строительство домов на заказ. Строители производства вряд ли откажутся от дерева в ближайшее время.
«Наша самая большая проблема — заставить людей пробовать новые вещи, — сказал Берренберг в телефонном интервью. «Многие строители не хотят пробовать что-то, чем они не пользовались раньше».
Тейлор утверждает, что строительство из пеноблоков дешевле, чем строительство и утепление наружных стен размером 2 на 6, но прямое сравнение затруднено. «Этот дом был дороже, — говорит он о своем доме у озера, — но все становится дороже, когда вы впервые попробуете его».
Лео Мартинес, руководитель строительства Тейлора, отметил, что пеноблоки намного дороже, чем бетонные блоки. В неизолированном помещении, таком как незавершенный подвал, бетонные блоки были бы более рентабельными. Но для отапливаемого помещения, по его словам, пеноблоки экономически выгодны.
Строительство наружных стен из пеноблоков довольно простое, но нужно знать, что делаешь. Тейлор и его строитель Мартин Дарден прошли обучение по строительству пеноблоков, прежде чем в марте приступили к строительству дома Тейлора.
Тейлор рассчитывает закончить строительство дома в конце сентября. После завершения строительства он планирует использовать дом площадью 2563 квадратных фута в качестве модели дома, чтобы продемонстрировать потенциал пеноблоков.
Современный план был получен от поля для гольфа во Флориде. Он будет иметь лепнину снаружи, виниловые окна с низкоэмиссионными окнами и виниловую отделку на карнизах. «Я хотел, чтобы обслуживание было минимальным, насколько это возможно», — говорит он.
——*——
ХОТИТЕ УЗНАТЬ БОЛЬШЕ?
Опалубка American Polysteel распространяется компанией 3-10 Insulated Forms в Омахе, штат Небраска. Для получения дополнительной информации звоните по телефону 800-468-6344 в рабочие дни с 9:00 до 19:00. У American ConForm также есть бесплатный номер для получения информации: 800-266-3676, в рабочие дни с 11:00 до 21:00.
Получайте местные новости на свой почтовый ящик!
* Я понимаю и соглашаюсь с тем, что регистрация или использование этого сайта означает согласие с его пользовательским соглашением и политикой конфиденциальности.
Чем ICF Construction превосходит традиционные методы строительства
Существует многообещающий тип строительства коммерческих и жилых домов, которые сегодня определяют дизайн здания. Это называется ICF или изолированные бетонные формы. В процессе строительства ICF используются пеноблоки, которые укладываются друг на друга для формирования наружных стен здания; представьте себе «парней», играющих с гигантским набором игрушечных блоков LEGO.
Изображение предоставлено wconline.com
Несмотря на то, что этот процесс строительства становится все более популярным, он не является недавней строительной инновацией в Америке. Он восходит к 1960 году, и исторически этот тип строительства из пеноблоков с цементом, который затем помещался в блоки, начался в Бельгии примерно в 1937 году.
ICF Construction Vs. Традиционный деревянный каркас
Процесс строительства деревянных домов и коммерческих зданий является частью строительной отрасли и служит домовладельцам уже более 100 лет. В строительстве деревянного каркаса используется меньше тяжелого строительного оборудования, меньше инструментов, а методы строительства деревянного каркаса просты в обращении, поскольку они легкие, но прочные и могут быть вырезаны и отлиты в различные формы.
Некоторые защитники окружающей среды говорят, что вырубка лесов ради древесины приводит к нарушению баланса в лесной экосистеме. Другие утверждают, что древесина является важным возобновляемым источником энергии в домашнем и коммерческом строительстве.
Изображение предоставлено modlar.com
В Германии и других районах Центральной Европы первичные леса очень густые, и при некотором планировании вырубки лесов в строительных целях эти районы привели к росту новых вторичных молодых лесов, поскольку используемые ресурсы не превышают того, что повторно посажены, чтобы отрасти. Мы не будем обсуждать экологические дебаты о деревянных каркасных домах и не будем оспаривать то, что древесина имеет свои преимущества для строительства на протяжении многих лет.
Тем не менее, в этой статье мы хотим подчеркнуть, что архитекторы и строители переосмысливают эффективность древесины в качестве источника строительного материала с учетом жилищного строительства ICF по таким очевидным причинам, как использование древесины:
- Риск возгорания
- Затраты на оплату труда
- Увеличение стоимости древесины
- Заражение термитами
- Влажность древесины
- Меньшая энергоэффективность
Преимущества строительства ICF
Когда вы смотрите на строительство деревянного каркаса по сравнению с изолированными бетонными формами, легко увидеть преимущества строительства ICF, например следующие: , многоэтапный процесс, теперь сведен к меньшему количеству шагов и требует меньшей координации с различными квалифицированными профессиями, которые задействованы на каждом уровне строительства. Эта консолидация ускоряет сроки завершения проектов.
Преимущества владения домами ICF
Хотя преимущества домов ICF и коммерческих зданий очевидны для строительной отрасли, преимущества столь же очевидны для конечного пользователя, владельца дома или бизнеса, который владеет Дом ICF против дома с деревянным каркасом дома или коммерческого предприятия. Эти преимущества включают в себя:
- Экономическая эффективность счетов за отопление и охлаждение : По причине более высокого значения R в пеноблоках ICF, которые обеспечивают лучшую изоляцию, температура в доме остается стабильной.
- Подходит для любой отделки сайдинга дома: На наружные стены дома может быть нанесена любая сайдинговая отделка, включая виниловый сайдинг, стальной сайдинг и многие другие.
- Лучшая окупаемость инвестиций : В то время как покупная цена дома ICF выше, чем у деревянного каркасного строительства; окупаемость инвестиций более стабильна, чем у домов с деревянным каркасом.
- Меньше затрат на страхование: В районах, где землетрясения, торнадо, ураганы и пожары являются скорее нормой, чем исключением; Строительство ICF может снизить необходимую стоимость страхования для защиты инвестиций в дом.
- Снижение затрат на содержание дома: Снижение риска появления плесени, грибка и сухой гнили снижает общие расходы на содержание дома.
- Специальные недорогие ипотечные кредиты: При рассмотрении вопроса о покупке дома, построенного по проекту ICF, не забудьте спросить о специальных EEM, энергоэффективных ипотечных кредитах, которые дадут покупателю дома возможность претендовать на более высокую стоимость ипотечного кредита благодаря экономии на расходы на электроэнергию и другие расходы на проживание.
Перейти к материалам ICF и конструкции ICF
Мы надеемся, что эта статья прояснила последние инновации в коммерческом и домашнем строительстве, известные как ICF — строительство изолированных бетонных форм. Некоторые люди путают строительство домов ICF с модульными или сборными домами, которые строятся в заводских условиях и доставляются на участок. Подчеркнем, что строительство ИТС осуществляется полностью на месте.
Изображение предоставлено ModernValley.ca
Из-за толщины наружных стен сантехника, системы отопления, вентиляции и кондиционирования, электрические установки, а также окна и двери требуют больше времени и внимания для правильной установки. Эти строительные проблемы приводят к увеличению покупной цены и увеличивают время, обычно две или три недели, для завершения дома ICF.
Качество процесса строительства ICF и результаты более низкой стоимости жизни для конечного пользователя таких домов сделают дома ICF достойными цены и времени ожидания.
