Содержание
Когда можно снимать опалубку с фундамента: расчет времени
Главная » Фундамент »
Самое главное в обустройстве фундамента — строгое соблюдение временных рамок по заливке бетона, его созреванию и снятию опалубки. Как правило, многим хозяевам и подрядчикам хочется ускорить ход строительства. Но подобный подход чреват серьезными осложнениями — разрушением конструкции, ее деформацией и недолговечностью. Когда снимать опалубку в ленточном, столбчатом, столбчато-ленточном и монолитном фундаменте — разбираемся в тонкостях технологии.
Когда демонтировать опалубку
- Ленточный фундамент
- Столбчатый
- Столбчато-ленточный
- Монолитный плитный

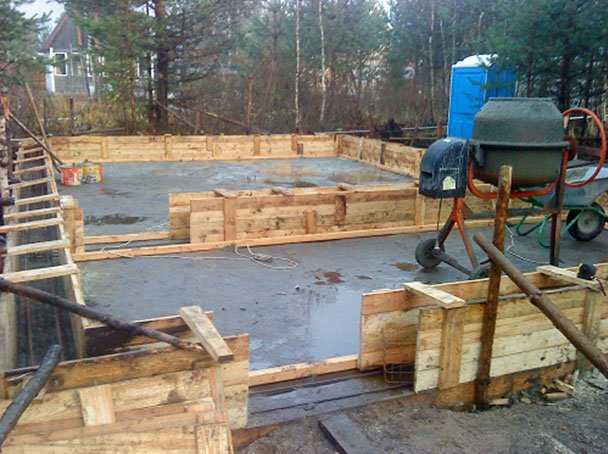

Когда снимать опалубку с ленточного фундамента
По внешнему виду напоминает железобетонную ленту (замкнутый или незамкнутый контур), углубленную в почву на 1-1,65 м. Возведенное строительное сооружение всем своим весом опирается на бетонную ленту, поэтому необходимо позаботиться о том, чтобы фундамент был крепким, а бетон набрал максимальную прочность.
Для всех видов фундамента, в том числе и ленточного, действует один общий принцип: опалубку можно снимать тогда, когда бетон наберет максимальную марочную прочность.
Скорость обретения прочности зависит от нескольких факторов:
- показателей температуры и атмосферной влажности;
- марки бетона;
- габаритов;
- наличия в растворе присадок;
- качества ухода за готовой опалубкой.
Работы по монтажу фундамента рекомендуется проводить в осенне-весенний сезон. В это время держится оптимальная температура воздуха — без жарких дней и заморозков.
Считается, что срок созревания бетона, когда прочность его достигает максимальных параметров, составляет 28 дней. Если строители имеют дело с ленточным фундаментом, рекомендуется дождаться, пока он наберет не менее 50% предусмотренной маркой цемента прочности. Только после этого можно снимать опалубку. Таких показателей раствор достигает, если строительство проводится летом при высоких температурах (до 30 градусов) за 5-7 дней.
Демонтаж опалубки столбчатого фундамента
Этот вид предполагает возведение столбов в участках, которые подвергаются особой нагрузке, в углах и местах пересечения стен. Столбчатый применим только для возведения легких построек, преимущественно из дерева. Требования к столбчатой опалубке менее строгие, чем к остальным видам, но отведенное для выдержки бетона время необходимо соблюсти.
За основу берутся 28 дней, рекомендованных производителем цемента, и проводится анализ условий окружающей среды. При температуре более 22°С и относительной влажности 68% половину прочности бетон наберет за 14 дней. К этому времени можно начинать работы по распалубке, приступать к следующему этапу или заливать новый участок фундамента. Если температура на улице ниже оптимальной, время выдержки опалубки автоматически увеличивается. Так, при показателях на градуснике +5°С придется выдержать все положенные 28 дней.
Вы делаете расчет времени, когда бетон наберет прочность перед распалубкой?
Столбчато-ленточный: когда снимать опалубку
Это комбинированный тип фундамента, где основную нагрузку берут на себя столбы, а лента служит соединительным звеном между ними, выполняя функции ростверка. Столбчато-ленточный применим для массивных строительных объектов, где предполагается большая нагрузка на основание.
Поскольку этот тип конструкции может использоваться для строительства на наклонных участках, при расчете времени снятия опалубки учитывается ее длина. Требования к созреванию бетона и времени, когда можно снимать опалубку фундамента здесь более строгие:
- для горизонтальных и наклонных строений длиной до 6 метров рекомендованная прочность бетона должна составлять не менее 70%;
- для горизонтальных и наклонных архитектурных элементов длиной свыше 6 метров — 80% от установленного набора прочности.
Для оценки зрелости бетона следует использовать контрольный элемент фундамента, сформированный при его заливке. Когда его показатели будут удовлетворительными, можно снимать опалубку.
Чтобы составить представление о времени созревания бетона в зависимости от температуры внешней среды, можно сориентироваться по таким показателям:
- -3 °С — созревание бетона возможно только при внешнем принудительном согревании конструкции;
- 0 °С — созревание на половину прочности возможно на 14-й день;
- +5 °С — на 7-й день бетон приобретает 48% прочности, на 28 день — 77%;
- +10 °С — на 5 сутки созревает на 50%, через две недели после заливки достигает прочности в 72%;
- +20 °С — через три дня бетон закрепляется на 50%, на 28-й день полностью приобретает нужную крепость;
- +30 °С — на вторые сутки показатель прочности равен 50%, а на пятые сутки — 80%.
За основу расчетов был взят бетон с марочной прочностью М200 и М300. Именно этот материал чаще всего используется в строительстве для заливки столбчатых и столбчато-ленточных видов фундамента. В качестве температурных показателей необходимо брать среднесуточные значения, а не максимальную отметку, которой воздух достиг в контрольные сутки.
Монолитный плитный: демонтаж опалубки
Плитный представляет собой единый монолит в виде подушки, на которой будет возводиться постройка. Фундамент такого типа должен обладать повышенной жесткостью и прочностью, поскольку возводится на нестабильных грунтах и призван выдерживать большие нагрузки.
Требования к опалубке тоже особенные. Крайне желательно дождаться полного застывания и созревания бетона, иначе грунт может поплыть, а бетонная стяжка потрескается. Свою роль играет и специфика конструкции. На монолитном плитном фундаменте передвигаются рабочие, поэтому он должен приобрести предельную прочность, прежде чем строители приступят к возведению стен, заливке пола или установке перекрытий. Минимальная прочность монолита для дальнейшего проведения строительных работ должна составлять не менее 1,5 МПа. Определить ее можно по контрольному образцу.
Для ускорения застывания бетона используются ускорители твердения и схватывания бетона. Благодаря инструкции можно рассчитать ориентировочное время схватывания конструкции в разных погодных условиях.
Если условия позволяют снимать опалубку раньше установленного 28-дневного срока, следует учесть, что бетонное основание не должно испытывать вертикальную нагрузку, особенно если раствор достиг лишь половины прочности. На этом этапе разрешается переместить опалубку для заливки нового фундаментного сегмента, а возведение стен начинать только спустя месяц после заливки бетона.
Снятие опалубки должна осуществляться тщательно и аккуратно — в последовательности, обратной ее возведению. Особое внимание уделяется проблемным местам — углам, открытым незамкнутым слоям.
В любом случае спешить с удалением опалубки всех видов фундамента не стоит. Лучше выждать рекомендованное время, особенно в холодный сезон, когда показатели температуры не способствуют быстрому созреванию раствора. Излишняя спешка может привести к растрескиванию фундамента, деформации и ухудшению его прочностных характеристик.
Популярное
Когда снимать опалубку после заливки бетона по нормам, зимой и летом
Опалубку можно снимать после того, как выяснится, что человек способен свободно передвигаться по основанию. Но данный факт не является нормой, на которую опираются. Согласно руководящим строительным документам фундамент набирает силу в течение 28 дней, но и это не всегда верно.
Нормативные сроки демонтажа в разное время года
Прежде чем говорить о нормах распалубки, надо вникнуть в особенности созревания массы, которое происходит со дня заливки. Формирование бетона – процесс, на который влияют:
- основные минеральные составляющие;
- температура и влажность;
- ожидаемая нагрузка.
О том, как демонтировать старый фундамент, читайте здесь.
1. При образовании каменной структуры бетонная смесь проходит 2 стадии: период схватывания и набор прочности. Последняя характеризуется химическими реакциями компонентов, входящих в состав цементного порошка, с водой.
- Главный из них – 3-кальциевый силикат – поднимает температуру, контактируя с влагой, и продолжает так работать месяц после заливки.
- 3-кальциевый алюминат дает толчок схватыванию и способствует набору мощности в первые часы.
- 2 -кальциевый силикат встает на смену предыдущему и в течение нескольких лет наращивает прочность.
- 4-кальциевый алюмоферрит участвует в завершающей стадии созревания.
2. Влажностно-температурные условия. Результаты исследования многолетней строительной практики позволили вывести значение зрелости смеси в процентах в зависимости от температуры и времени, прошедшего после заливки бетонного раствора:
Взятая марка набирает 100% крепость при идеальной температуре в 20°C в течение 28 дней или 14 при 30 градусной жаре.
Желтым выделены значения, при которых разрешено спокойно снимать опалубку с фундамента. Это допускается по нормам и правилам, когда прочность достигает 70 %. Хотя имеется мнение, что и 50 % для этого достаточно. Голубой цвет указывает, что при достижении такой зрелости допускается после распалубки начинать следующие строительные работы, например, возведение ограждений. Хотя в этом случае норма максимальной крепости бетона еще не достигнута, но резерв мощности уже позволяет выдерживать возрастающие нагрузки. Летом можно через 3-4 суток приступать к очередным этапам, осенью – спустя 10-20 дней, а зимой и того больше.
В представленной таблице температурные параметры не являются максимальными, здесь приняты усредненные показания. Если температура летом доходит днем до 30 градусов, ночью опускается до 10, надо ориентироваться на суммарное значение, поделенное пополам, то есть (30+10)/2=20.
Но температурные, как и влажностные колебания для выполнения работ нежелательны, лучше для этого не жаркий период. Многие потенциальные домовладельцы, строящие себе жилище, начинают заливать основание на зиму, ранней осенью, в сухую погоду, чтобы раствор выстоялся и набрал силы. Рекомендуется снимать щиты опалубки ленточного фундамента перед наступлением холодов, так как за зиму, если они деревянные, могут деформироваться и искривить конструкцию, а металлические тоже оставлять не рационально.
Таким же актуальным параметром является и влажность. Сухой воздух вреден, так как он способствует неравномерной кристаллизации, которая является причиной растрескивания поверхности. Поэтому необходимо создавать искусственную влажность, постоянно и обильно, до стойкого сохранения луж заливать водой.
3. Также нормы регламентируют, когда снять форму, в зависимости от типа конструкции и ожидаемой нагрузки на нее. Вертикальные стены освобождаются от щитов по СНиПу, если выдерживают нагрузку 0,2–0,3 МПа. Горизонтальные перекрытия и лестницы не длиннее 6 м при достижении 70 % крепости можно уже снимать. Если длина свыше 6 м, то процент больше – 80.
Владелец участка, заливающий столбы для забора, демонтирует опалубку, когда они будут выдерживать давление 2–3 кг на 1 см2. Если забор бетонный, то снятие производят при 70-80 % достижения марочной крепости. Вертикальные поверхности освобождаются от формы на 3-4 день в летний период, на 7 – в осеннее зимний. У забора толщина позволяет освободиться от каркаса на несколько дней пораньше, так как высыхает он все-таки быстро. Горизонтальные перекрытия поддерживаются формой более длительным сроком: от 14 до 30 дней.
Иногда советуют одновременно заливать и конструкцию, и контрольный образец, у которого должны быть такие же погодные и конструктивные условия формирования. По нему определяют степень схватывания и начало распалубки. Это предотвращает ошибку в сроках, которая может способствовать деформации изделия.
Кто-то ориентируется на появление тонких щелочек, просветов между основанием и опалубкой, которые образуются, когда бетон отходит от досок. При хороших условиях это возможно через 3–4 дня.
Основные этапы демонтажа
Необходимо предусматривать конструкционные варианты, облегчающие снятие, например, смазывание специальными составами досок или щитов. Иногда их покрывают полиэтиленовыми пленками. Лучше всего демонтируются каркасы из искусственных материалов: пластика, металла. Для малоэтажного частного строительства они не всегда экономически выгодны.
Демонтаж проводится очень аккуратно и бережно, начиная с верхних деталей формы и заканчивая нижними. Последовательность выполнения распалубки:
- вначале снимаются стягивающие элементы, болты и проволочные скрутки;
- следующими идут угловые части, которые не попадают под большие нагрузки, а бетонная смесь там быстрее застывает;
- затем наступает очередь разъединения щитов и стоек;
- открепляются схватывающие ребра;
- фанерные листы отделяются от поверхности;
- в заключение удаляется основа каркаса, которую сооружали из опорных стоек и вышек.
При распалубке необходимо помнить о закладных элементах, которые устраивали для инженерных коммунальных сетей. Здесь проявляют особую осторожность. Ни в коем случае не допускается применение ударных приспособлений и подъемных механизмов, так как это грозит нарушением структуры бетона.
Если щиты или доски не поддаются удалению, нужно аккуратно забить в удобном месте деревянный шнип. Снятые конструкции опалубки еще могут пригодиться, поэтому с ними также необходимо бережно обращаться.
Когда следует снимать бетонную опалубку?
Советы и рекомендации
Возможность быстрого снятия опалубки с бетона дает преимущество, позволяя эффективно циклически перемещать опалубку и быстрее завершать проект. Однако преждевременное удаление опалубки может привести к повреждению бетонных конструкций и привести к дорогостоящему ремонту. Как правило, бетонную опалубку можно снимать в том месте, где бетон становится достаточно прочным, чтобы выдерживать собственный вес, а также вес любых нагрузок, которые ему необходимо нести. Правильное время снятия бетона зависит от ряда факторов, включая тип опалубки, тип бетона и даже погодные условия. Ниже приведены некоторые общие рекомендации, которые помогут определить, когда можно снимать опалубку.
Учитывать прочность при нагрузке
Перед снятием опалубки бетон должен быть выдержан до тех пор, пока он не достигнет требуемой прочности при нагрузке. Имейте в виду, что большие бетонные секции могут затвердевать быстрее, чем секции меньшего размера. Большие бетонные колонны и стены могут достичь требуемой прочности в течение 24 часов, а небольшие балки и плиты могут занять несколько недель. Также следует учитывать марку бетона. Бетон более высоких марок обычно достигает необходимой прочности в ускоренном темпе. Американский институт бетона предоставляет конкретные 9Рекомендации 0007 для определенных марок бетона, которыми следует руководствоваться при определении подходящего времени для снятия опалубки.
Фактор температуры
Если на улице слишком жарко, бетон может высыхать неравномерно и вызывать структурные проблемы. Точно так же проблемы в процессе отверждения бетона могут возникнуть при слишком низких температурах. Лучше всего планировать заливку бетона при экстремальных погодных условиях и избегать их, если это вообще возможно, при слишком высокой или слишком низкой температуре. Наилучший температурный диапазон для надежного твердения бетона составляет от 50 до 9°С.0 градусов по Фаренгейту. Если вы выполняете заливку при температурах, выходящих за пределы этого диапазона, становится еще более важным правильно контролировать бетон по мере его схватывания и проверять его нагрузочную способность до снятия опалубки.
Мониторинг и испытание бетона
Хорошим способом оценки зрелости бетона для определения возможности снятия опалубки является проведение испытаний цилиндрами. Это включает в себя отверждение куба или цилиндра бетона отдельно от основной бетонной конструкции и тестирование его состава и прочности, чтобы помочь вам оценить состав и прочность основной бетонной конструкции. Подобный метод испытаний может быть очень полезен, поскольку позволяет определить, пора ли снимать опалубку, особенно если вы не уверены в том, как такие факторы, как внешняя температура, могут влиять на процесс отверждения. Просто имейте в виду разницу во времени отверждения бетонных конструкций разных размеров.
Надлежащее снятие опалубки
Как только вы определите, что пришло время снять опалубку, позаботьтесь о том, чтобы сделать это правильно. Составьте план снятия опалубки. Часто лучше использовать деревянные клинья, а не ломы, чтобы отделить формы от высохшего бетона. Когда вы снимаете опалубку, тщательно осмотрите бетон, чтобы убедиться, что нет проблем, которые необходимо решить или отремонтировать.
Когда опалубка снята, обязательно удалите все остатки бетона и нанесите антиадгезив, прежде чем положить формы на хранение или продолжить их цикл для вашего проекта.
Снятие опалубки должно быть относительно гладким процессом, если правильно рассчитать время. Помните о наших предложениях, приведенных выше, когда выясните, когда снимать, и помните о специфике марки бетона и типа используемой опалубки.
КУПИТЬ И ПРОДАТЬ ЧЕРЕЗ EIFFEL TRADING
Ищете бывшую в употреблении опалубку для бетона? Вы находитесь в правильном месте! Ознакомьтесь с нашим выбором подержанной опалубки , а также подержанного сваебойного оборудования , подержанных самоходных толкателей , бывшие в употреблении подпорные башни и многое другое.
Все наши объявления постоянно обновляются, но если вы не видите то, что ищете, бесплатно создайте объявление о розыске .
Готовы продать подержанное тяжелое оборудование или строительные материалы? Разместите свои продукты сегодня бесплатно на онлайн-рынке Eiffel Trading.
Если у вас есть вопросы или вам нужна дополнительная информация, позвоните нам по телефону 1-800-541-7998 или по электронной почте sales@eiffeltrading. com .
КОГДА СНИМАТЬ БЕТОННУЮ ОПАЛУБКУ?
Сурьяканта | 16 марта 2015 г. | Строительство зданий, бетон, технология бетона, строительство | 20 комментариев
Опалубку нельзя снимать до тех пор, пока бетон не затвердеет достаточно, чтобы он мог безопасно выдерживать собственный вес и любые другие временные нагрузки, которым он подвергается.
Период поддержки (период между укладкой бетона в опалубку и снятием опалубки) различается в зависимости от типа используемого цемента и конструкции опалубки. В общих конструкциях, несущих строительные нагрузки, боковые балки не должны сниматься в течение 7 дней, а опорные — в течение 28 дней после укладки бетона.
Ни при каких обстоятельствах формы не должны застревать до тех пор, пока бетон не достигнет прочности, по крайней мере, в два раза превышающей нагрузку, которой бетон может быть подвергнут во время удара.
Упомянутая прочность должна соответствовать прочности бетона с использованием того же цемента и заполнителей в тех же пропорциях и отверждения в условиях температуры и влажности, подобных тем, которые существуют на объекте. По возможности опалубку следует оставить дольше, так как это будет способствовать отверждению.
Снятие опалубки
В нормальных условиях (как правило, при температурах выше 20 0 C) и при использовании обычного цемента опалубка может отбиваться по истечении следующих периодов.
Тип формы | Период удаления |
Стены, колонны и вертикальные стороны балок | От 24 до 48 часов по решению главного инженера. |
Плиты (подпорки оставлены под) | 3 дня |
Балочные софиты (подпорки оставлены под) | 7 дней |
Удаление стоек к плитам (пролет до 4,5 м) | 7 дней |
Снятие стоек плит (пролет более 4,5 м) | 14 дней |
Снятие стоек к балкам и аркам (пролет до 6 м) | 14 дней |
Снятие стоек к балкам и аркам (пролет более 6 м) | 21 день |
Для быстротвердеющего цемента во всех случаях будет достаточно 3/7 указанного выше периода, за исключением вертикальных сторон плит, балок и колонн, которые следует выдерживать в течение 24 часов.
