Когда можно снимать опалубку после заливки: Когда снимать опалубку после заливки бетона

Содержание

Когда снимать опалубку после заливки бетона

25 мая 2021 г.

Формование монолитных конструкций — фундаментов, стен, колонн, перекрытий и прочего — осуществляется путём заливки бетонного раствора в заранее подготовленные опалубки. Застывая, он приобретает заданные очертания и набирает прочности. Стоит отметить, что данные процессы проходят хоть и одновременно, но неравномерно. Если точнее, то части бетонной массы, расположенные ближе к крайним точкам и плоскостям, затвердевают быстрее, а находящиеся внутри — медленнее. Как следствие, внешне монолитное сооружение выглядит готовым уже на второй день после заливки, а внутренняя готовность наступает в среднем через 4 недели. При настолько большой разнице схватившуюся бетонную толщу на протяжении некоторого времени, зависящего от уличной температуры, влажности и других факторов, необходимо удерживать в опалубке. Несоблюдение этого срока может привести к растрескиванию и даже обрушению полузастывшей конструкции. Такой результат, конечно же, никому не нужен, поэтому и возникают вопросы «Сколько бетон должен стоять в опалубке?» и «Когда снимать опалубку после заливки бетона?».

Важно! После заливки бетона в опалубку через 4-6 часов ослабить незначительно гайки на стяжных винтах. Так же рекомендуем обильно проливать  залитый бетон водой 2-3 раза в день первые трое суток, в зависимости от погодных условий.

Сколько держать бетон в опалубке

Ответ на вопрос «Сколько должна стоять опалубка?» простой — «До тех пор, пока бетон не наберёт достаточную степень прочности». А вот когда это случится, узнать чуть сложнее. Поэтому разбираемся по порядку.

Как и с какой скоростью бетон набирает прочность

Бетон представляет собой строительную смесь, для которой характерен процесс созревания — постепенный переход из полужидкого состояния в твёрдое. Заключается последний в реакции между водой и компонентами цемента и проходит в три этапа.

  1. Схватывание — потеря смесью текучести и подвижности из-за кристаллизации структуры. Обычно занимает 1,5–2,5 часа.
  2. Высыхание — набор прочности от 30 до 95–98 %, достаточной для выдерживания определённых нагрузок. При температуре воздуха+20…+30 °C и влажности 80–100 % длится от 1 до 28 дней соответственно.
  3. Полное отвердевание — достижение прочности 100 %. Занимает от нескольких месяцев до нескольких лет.

Третий этап на принятие решения о том, когда можно снимать опалубку с бетона, не влияет никак, потому что на нём монолитная конструкция обладает высокой прочностью и готова либо к продолжению строительства, либо к вводу в эксплуатацию. На первом же этапе, наоборот, слишком рано задаваться вопросом «Через сколько часов можно снимать опалубку?», так как структура бетона в первые-вторые сутки после заливки ещё нестабильна и без поддержки опалубки может разрушиться. То есть, планируя, на какой день назначить снятие опалубки, необходимо уточнить сроки, касающиеся второго этапа созревания бетона.

Каковы сроки высыхания бетонной массы и от чего они зависят

Многочисленные наблюдения и специально организованные исследования показали, что бетон высыхает в среднем на 30 % за 1 день, на 50 % за 3 дня, на 70 % за 7 дней и на 95–98 % за 28 дней. Такие сроки характерны для температурных и влажностных условий, которые указывались выше. Если же их показатели меняются, то меняется и скорость высыхания, а вместе с ней и скорость набора прочности бетона. В частности, похолодание, дождливая погода приводят к замедлению процессов твердения, жара — к ускорению. Подобным образом влияют и другие факторы. Например, присутствие в смеси цемента низкой марки, шлака и/или керамзита, проведение операций по уплотнению бетона, наличие ухода за ним после заливки действуют замедляющее. Включение в состав высокосортного цемента, песка, гравия и/или специальных добавок, отсутствие трамбовки, искусственное прогревание бетонной толщи влияют наоборот.

Следовательно, решая, когда убирать опалубку, можно отталкиваться от эталонных сроков, но при этом учитывать их смещения в ту или иную сторону в зависимости от воздействий имеющего место в конкретной ситуации набора факторов. Главное — не забывать, что спешка тут — не помощник. Лучше держать опалубку, сколько нужно и даже дольше, чем приступать к разборке раньше положенного. С другой стороны, слишком затягивать с демонтажом формовочной конструкции не стоит, так как после набора большей части прочности бетон уже не нуждается в поддержке и, следовательно, потребность в опалубке теряет актуальность. Тем более не стоит оставлять её, к примеру, на зиму, поскольку элементы из фанеры, дерева и некоторых других материалов способны оказывать деструктивные влияния на свежие бетонные поверхности.

При какой прочности снимается опалубка с разных типов конструкций

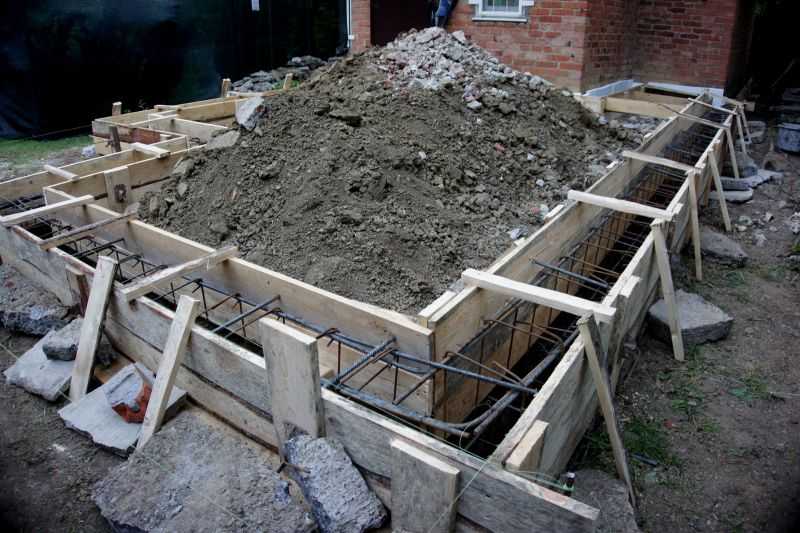

Итак, мы уже выяснили, что главное условие для начала распалубки заключается в наборе достаточной прочности бетона. Теперь самое время узнать её показатели. Назначаются они в зависимости от действующих на строящиеся конструкции нагрузок и равняются:

  • 0,2–0,3 МПа или 30 % от прочности, предусмотренной в марке бетона, для вертикальных сооружений;
  • 3,5 МПа или 50 % для армированных монолитов с пористыми наполнителями в составе, фундаментов и других горизонтально расположенных конструкций;
  • 70 % для установленных под углом конструкций и различных перекрытий, длина которых не превышает 6 м;
  • 80 % для разного рода перекрытий и установленных под углом конструкций, длина которых составляет более 6 м. .

Данные значения закреплены Сводом Правил 70.13330.2012, которые являются актуализированной версией СНиП 3.03.01–87. Именно ими следует руководствоваться при выборе даты, когда можно будет убирать опалубку после заливки бетона. Каким образом? Рассмотрим ход суждений на примере решений наиболее часто задаваемых вопросов.

  1. Когда снимать опалубку перекрытия? Прежде чем определить, когда можно снимать опалубку с перекрытия, нужно измерить его длину. Если она не превышает 6 м, то достаточно будет прочности 70 % от заданной, а если превышает, то придётся ждать до набора 80 %.
  2. Когда можно снимать опалубку при бетонировании стен? Стены являются вертикальными конструкциями, поэтому стартом для начала демонтажа будет служить показатель 30 %.
  3. Когда снимать опалубку после заливки лестницы? В данном случае действуем в том же порядке, что и при поиске ответа на вопрос «Когда снимать опалубку перекрытия?».
  4. Когда можно снять опалубку после заливки крыльца бетоном? Здесь ответ зависит от того, каким способом сооружается крыльцо. Если оно делается в виде плиты, то подойдут показатели для фундаментов, то есть 3,5 МПа или 50 % прочности. Если же крыльцо строится по аналогии с перекрытием и примыкающим к нему лестничным маршем, то в качестве отправной точки придётся брать прочность 70 %. Вариант с 80 % не рассматриваем, так как для подобных конструкций длина более 6 м не характерна.
  5. Когда снимать опалубку с отмостки? Отмостка принадлежит к категории горизонтальных конструкций, поэтому распалубливать её можно при достижении 50 % прочности.
  6. Когда снимать опалубку с армопояса? Армопояс, какого бы вида он ни был, тоже является горизонтальной конструкцией и требует удерживания в опалубке до тех пор, пока значение прочности не достигнет 50 % или более.

То есть, решая, когда разбирать опалубку после заливки крыльца, отмостки, перекрытия или другого монолитного строения, в первую очередь определяем тип конструкции, а потом согласно ему подбираем в нормативном перечне необходимое значение прочности.

Как определить, на какой день можно снять опалубку после заливки бетона

Основные моменты, касающиеся сроков снятия формовочных систем, мы уже оговорили. Теперь разберёмся, как более точно вычислить, когда можно убрать опалубку без всяких опасений. Сделаем это на примере проведения расчётов, касающихся удаления формовочных систем с фундамента как наиболее популярной в профессиональном и любительском строительстве монолитной конструкции.

Через сколько дней снимается опалубка с фундамента согласно техническим нормам

Начнём расчёты с изучения нормативных данных. Если судить по сведениям, изложенным в СП 70.13330.2012, то снимать опалубку с фундамента можно при наборе им как минимум 50 % прочности от заявленной в марке бетона. Такая прочность при использовании наиболее популярного в подобного рода строительстве бетона М 300 и при идеальных температурно-влажностных условиях достигается за 2,5–3 дня. Вот только в реальности подобные условия можно создать разве что в помещении. Под открытым небом они постоянно меняются в зависимости от времени суток и погоды. Также огромное влияние имеют особенности сезонов. Каким же образом учесть все нюансы и вместе с тем точно узнать, через сколько дней разбирать опалубку?

Когда снимают опалубку с фундамента летом

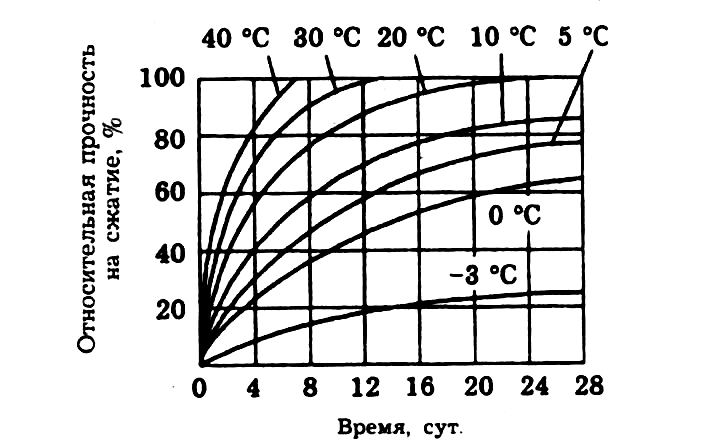

Оптимальными значениями температуры для набора фундаментом хотя бы половины прочности, как уже упоминалось ранее, являются те, которые находятся в диапазоне +20…+30 °C. В условиях климата, характерного для большей части нашей страны, к этим данным приближаются летние показатели. Поэтому определяя, когда снимать опалубку с фундамента летом, можно ориентироваться на третий или четвёртый день после бетонирования, то есть на момент прошествия требуемых СНиПами 2,5 или 3 дней.

Необходимо учитывать, что под температурными нормами подразумеваются среднесуточные значения. Если же действительные показатели превышают их, следует уделить максимум внимания своевременному увлажнению бетона или другим мерам, позволяющим замедлить процессы отвердевания. В противном случае качество монолита ухудшится.

Когда снимать опалубку с фундамента осенью, весной, зимой

Теперь, когда мы выяснили, через сколько дней снимают опалубку с фундамента в тёплый сезон, рассмотрим сроки, касающиеся других времён года. От летних они отличаются большей продолжительностью, так как температура на улице снижается и, соответственно, застывание бетона замедляется. Если точнее, то при среднесуточной температуре воздуха в диапазоне от +16 до +19 °C включительно опалубка после заливки фундамента должна стоять не менее 4 дней, при +11…+15 °C — 5 дней, при +6…+10 °C — 7 дней, при +2…+5 °C — 10 дней и при +1 °C — 15 дней. По данному перечню сориентироваться, через сколько можно убирать опалубку фундамента осенью или весной, уже несложно. А как насчёт зимнего периода?

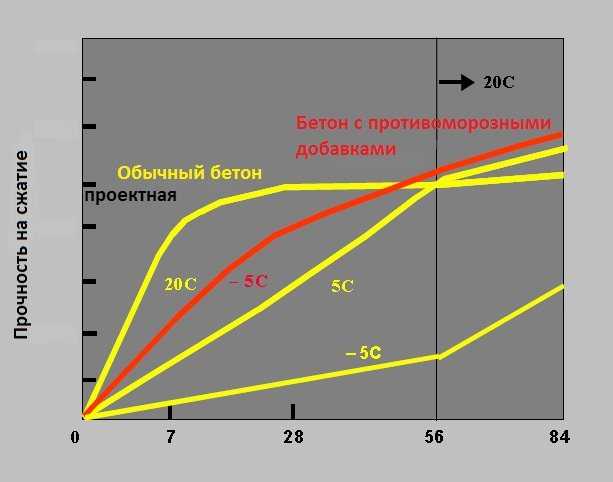

Зимой бетонирование, как правило, не проводится из-за преобладания на улице минусовых температур, при которых реакция между цементом и водой — гидратация — прекращается. Исключение составляют только ситуации, когда продолжение работ по сооружению объекта крайне необходимо, но тогда в бетон вводятся ускоряющие твердение присадки и/или обеспечивается прогрев монолитной толщи. В подобных случаях, чтобы определить, через сколько можно разбирать опалубку, за основу следует брать осенне-весенние сроки и температуру, которая обеспечивается фундаменту во время застывания.

Когда можно снимать опалубку с ленточного или плитного фундамента без рисков нарушения его целостности

Когда снимать опалубку с фундамента, мы в общем уже разобрались. Но это не значит, что демонтаж можно начинать точно в высчитанный день. Изменение пропорций компонентов при замешивании бетона, неблагоприятные погодные условия и прочие обстоятельства могут внести свои коррективы в формирование структуры бетона, а потому по истечении отведённого для его твердения срока необходимо в обязательном порядке проверить, достигнута ли ожидаемая прочность. В случае с ленточным фундаментом она должна равняться 3,5 МПа. Данное значение при сооружении крупномасштабных объектов обычно определяется либо путём испытания заранее заготовленных проб, либо ультразвуковым методом с помощью специальных приборов. В домашнем строительстве фундаментов под заборы, гаражи, сараи такие проверки проводятся редко, поскольку они требуют дополнительных затрат на покупку оборудования или услуги специалистов. Как в таких случаях проверяется прочность?

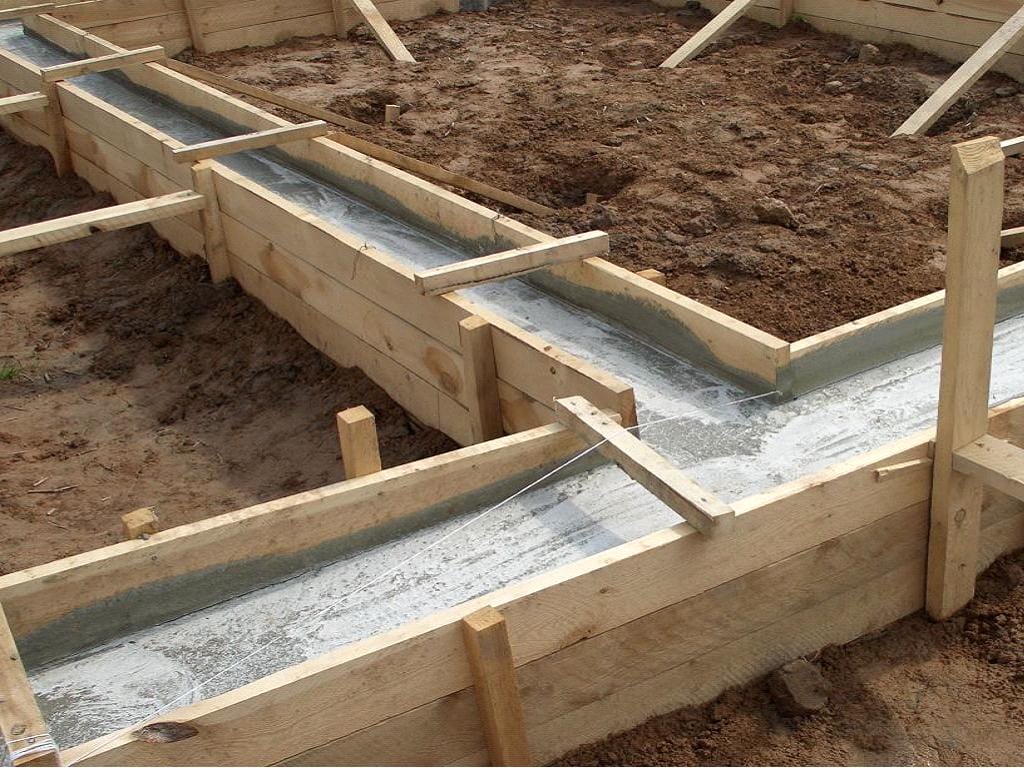

Способ 1. Проверка по звуку. Она заключается в нанесении удара на бетонную поверхность металлическим предметом, например куском трубы весом до 0,5 кг, и в оценке получившегося звука. Если он звонкий, значит, прочность хорошая. Глухой звук говорит о её недостаточности для снятия опалубки.

Способ 2. Проверка по следу от удара. Проводится она с помощью молотка и зубила. Сначала к поверхности высохшего фундамента прикладывается зубило, потом на него молотком наносится удар средней силы. Далее оценивается образовавшаяся на бетонной поверхности вмятина. Глубина 1 см или чуть более свидетельствует о прочности 4,5–6,42 МПа, до 0,5 см —9,63–12,84 МПа. Менее значительная вмятина указывает на прочность в рамках от 16,05 до 25,69 МПа, а если вместо неё остался только плоский след, то, соответственно, прочность достигла 28,9 МПа или более.

Исходя из перечня результатов подобного рода тестирований, можно сделать вывод, что для начала снятия опалубочной конструкции с малогабаритного ленточного фундамента достаточно такой прочности, которая приводит к звонкому звучанию металла вследствие удара о бетон и/или к получению на его поверхности отпечатка или не слишком глубокой вмятины от зубила.

Как разобрать опалубку после заливки бетона

И наконец, осталось уделить должное внимание условиям демонтажа формовочного оборудования, поскольку их несоблюдение может спровоцировать появление трещин на поверхности сооружения, сколов на его рёбрах, отставание верних слоёв бетона, отваливание кусков монолита и тем самым свести на «нет» все расчёты, труды и старания.

Вот несколько действенных рекомендаций относительно того, как правильно снимать опалубку:

  1. Демонтировать опалубку нужно в последовательности, обратной сборке, причём по направлению сверху вниз.
  2. К разборке очередного горизонтального ряда щитов разрешается переходить только после окончания работ по удалению предыдущего.
  3. Сначала необходимо убирать опорные элементы, потом крепежи, далее угловые детали и в конце щитовые полотна.
  4. Все манипуляции следует выполнять очень осторожно, чтобы не травмироваться.
  5. Инструментами тоже нужно работать осторожно, чтобы не повредить бетон. К использованию электрооборудования можно прибегать только в крайних случаях.

Здесь указаны лишь общие рекомендации, касающиеся любых типов разборных опалубок. Те же, которые относятся к конкретному виду, обычно перечисляются в соответствующих инструкциях. Мы такие предоставляем всем, кто у нас покупает оборудование или берёт его в аренду. Также путём оказания ряда услуг помогаем всячески упростить участь наших заказчиков в строительстве монолитных объектов. В результате им даже не приходится заморачиваться по поводу того, как разбирать опалубку после заливки бетона или через сколько времени можно приступать к демонтажным работам.

Через сколько можно снимать опалубку после заливки бетона?

Если снять опалубку, пока бетон не набрал нужной прочности, то это может привести к деформации строительных конструкций. Именно поэтому для многих частных застройщиков актуальна дилемма, через сколько можно снимать опалубку после заливки бетона. Согласно СН это делается, когда бетон наберёт семьдесят процентов прочности, но измерять этот параметр частному застройщику невозможно. Именно поэтому ориентируются на температуру воздуха и время.

Нормативы на снятие опалубки

То, когда снимать опалубку после заливки бетона, чётко оговорено в СП и СНиП:

  1. Так, в СНиП по строительным конструкциям сказано, то сроки снятия опалубки зависят от протяжённости пролёта. При пролёте протяжённостью менее 6 м демонтаж опалубки производится при достижении раствором 70-ти % от нормативной прочности. При пролёте более 6 м этот показатель должен составить 80 % от марочного значения.
  2. Решая, когда можно снимать опалубку, не учитывают предназначение и категорию здания или сооружения.
  3. При заливке раствора на буте или керамзитовой основе сроки снятия опалубки при бетонировании определяются по достижению раствором не менее половины прочности от нормируемого показателя. При этом предельная нагрузка на основание не более 3,5 МПа.
  4. В строительных нормативах Германии снятие опалубки с перекрытия и других несущих конструкций разрешается через трое суток после трамбовки раствора.

Факторы, влияющие на показатель прочности

  • Время застывания бетона в опалубке зависит от состава раствора. Так, силикат кальция и алюминат кальция в составе бетона ускоряют процесс его застывания.
  • При определённых температурных условиях срок снятия опалубки с фундамента и других конструкций может меняться. Чем выше температурные показатели воздуха, тем скорее созревает бетонный раствор. Так, при температуре внешней среды +30°С бетонная масса наберёт 80 % от нормируемой прочности за 5 дней. А при показателях не выше +3°С опалубочные щиты можно демонтировать через 28 дней. Решая, когда можно снимать опалубку при бетонировании, учитывают среднесуточные температурные показатели, а не её наибольшее значение.
  • Соблюдение технологического процесса выдержки бетонной смеси. Чтобы ускорить сроки созревания бетона, необходимо периодически смачивать бетонную поверхность водой. Также бетон накрывают плёнкой из полиэтилена. Проведение любых монтажных работ на несозревшем бетоне запрещено. В принципе, демонтаж опалубки ленточного фундамента можно производить при достижении раствором половины нормируемой прочности, но монтажные работы разрешено вести только с момента достижения раствором не менее 80 % от нормируемого показателя прочности.
  • То, через сколько снимать опалубку с бетона, во многом зависит от состава наполнителя. Так, время схватывания бетона может в разы сократиться при использовании в смеси для фундамента следующих наполнителей: щебень, бут, керамзит.

Влияние внешних условий

Основным критерием, через сколько можно снять опалубку с фундамента или когда снимать опалубку с плиты перекрытия, является влажность и температура окружающего воздуха, марка прочности бетонной смеси и концентрация жидкости в растворе.

Определить, когда можно снимать опалубку с фундамента, можно по таблице:

Когда снимать опалубку с перекрытия, во многом зависит от сезона. Так, оптимальное время года для изготовления бетонных конструкций – засушливая осень. Но за несколько недель очень сложно выполнить фундаментные работы и подготовить основание для стеновых конструкций, поэтому целесообразно залить основу дома осенью и оставить её на всю зиму, чтобы устоялась. Тогда летом вы можете быстро завершить строительство коробки дома.

При этом стоит помнить, что опалубочные конструкции не стоит оставлять на всю зиму, поскольку деревянные щиты могут разбухнуть от влаги и повредить бетонные конструкции, а металлические или пластиковые опалубочные системы могут украсть.

Правила снятия опалубки

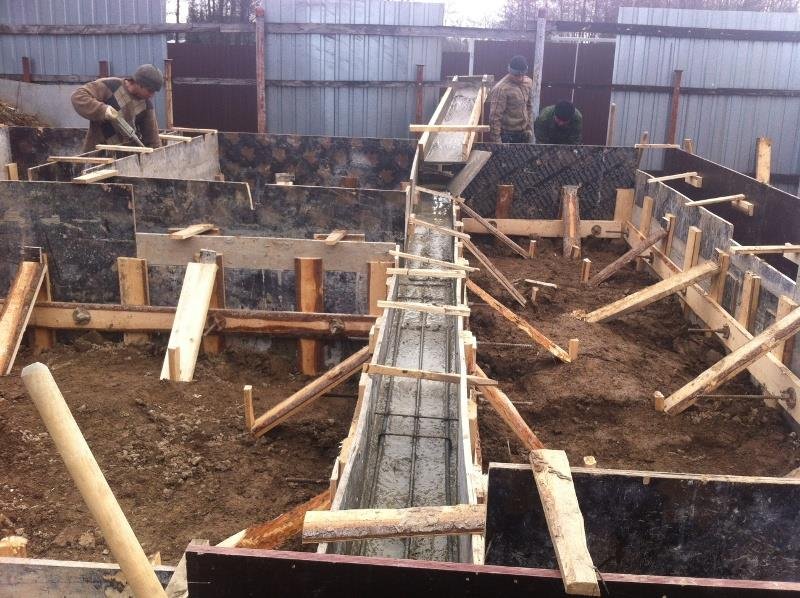

Демонтаж опалубки фундамента нужно начинать после того, как раствор наберёт необходимый процент от нормируемого показателя. Многие строители снятие опалубки с фундамента производят поэтапно, то есть в обратном порядке. Однако важно не забывать, что применять для демонтажа строительную технику строго запрещено, поскольку велика вероятность повреждения бетонной поверхности. Поскольку точно определить набор прочности бетоном невозможно, строители выжидают несколько дополнительных дней перед тем, как снять опалубку с фундамента.

Снятие опалубки после бетонирования выполняют с соблюдением следующих правил:

  1. Демонтаж туров, вышек, а также опорных балок лучше отложить на завершающий этап.
  2. Чтобы не пришлось говорить, не могу снять опалубку, все элементы необходимо смазать специальным составом для уменьшения схватывания с бетоном. Демонтаж щитов и стоечных элементов выполняют аккуратно, чтобы не повредить поверхность бетона и иметь возможность применять опалубочное оборудование повторно.
  3. Решив, когда снимать опалубку, работу ведут сверху вниз и в горизонтальном направлении. При этом стоит помнить, что на углах сооружения бетонная смесь схватывается быстрее, поэтому крепёжные детали демонтируют сначала тут.
  4. Если вы будете точно знать, когда снимать опалубку с фундамента, то одновременно с процессом снятия опалубочных конструкций разрешено начинать вести монтаж других строительных элементов.

Запомните: если вы сомневаетесь или не знаете точно, через какое время можно снимать опалубку после заливки бетона, то соблюдайте интервал в 28 дней. Это стандартное время, за которое любой бетон набирает полную марочную прочность.

Если вы не знаете, через сколько снимать опалубку с фундамента или когда снимать опалубку перекрытия, то вы можете проконсультироваться у специалиста нашей компании. Для этого вам достаточно позвонить нам по указанному телефону.

Сколько времени нужно ждать, чтобы снять бетонную опалубку?

Советы и рекомендации

Инженерная опалубка — это тип формы, в которую заливают бетон для создания стен, плит, колонн и многих других типов цементных конструкций. Инженерная опалубка представляет собой металлическую форму, обычно изготавливаемую из стали или алюминия, которая дает подрядчикам возможность создавать конструкции самых разных форм и размеров. Это экономичная альтернатива традиционной деревянной опалубке; инженерную опалубку можно использовать повторно до 2000 раз, если за ней правильно ухаживать .

Когда бетон затвердеет внутри форм, опалубку можно снять . Этот процесс иногда называют зачисткой или опалубкой.

Если вы работаете над проектом, требующим большого объема опалубки, вам может быть интересно, как можно ускорить процесс снятия бетонной опалубки. Было бы неплохо примерно знать, сколько ждать и при каких условиях возможно удаление без повреждений. Это может помочь вам лучше спланировать удаление в сроки, которые не замедлят ваш проект .

Точное время, в течение которого опалубка должна оставаться на месте, зависит от каждой строительной площадки. Такие вещи, как тип цемента , климат, добавки, размер форм и структура , будут влиять на конечный продукт.

Ошибки, которых следует избегать

Существует множество причин, по которым бетон не схватывается должным образом или в результате появляются трещины и структурные проблемы. Хорошей новостью является то, что это можно предотвратить, вам просто нужно знать о распространенных ошибках производится при заливке бетона.

Вот некоторые из них:

  • Недостаточное количество бетона
  • Использование неподходящего типа бетона или добавок
  • Заливка на неподготовленной площадке
  • Использование неправильного соотношения вода/цемент
  • Отсутствие под рукой отделочных инструментов или уход с площадки без отделки свежеуложенного бетона
  • Нетерпеливость и снятие опалубки до затвердевания бетона

Общие практические правила

Процесс отверждения требует контроля и поддержания влажности и температуры внутри опалубки. Крайне важно оставить опалубку на месте как можно дольше. Инженер всегда должен присутствовать во время процесса удаления , и должны соблюдаться все государственные или местные предписания.

Как правило, Американский институт бетона рекомендует следующее:

  • ASTM C 150 Тип I цемент: 7 дней
  • ASTM C 150 Цемент типа II: 10 дней
  • ASTM C 150 Цемент типа III: 3 дня
  • ASTM C 150 Цемент типа IV или V: 14 дней
  • Цементы ASTM C 595, C 845, C 1157: Варьируется

Мы можем более подробно изучить некоторые рекомендации для конкретных структур. Всегда консультируйтесь со своим инженером на объекте, чтобы подтвердить точные сроки, необходимые вашим бетонным формам для правильного отверждения. Ниже приведены общие правила для обычного портландцемента (OPC):

  • Стены и колонны можно демонтировать примерно через 24-48 часов
  • Плиты с оставленными под ними опорами обычно можно снять через 3-4 дня
  • Софиты с оставленными под ними опорами можно снять через неделю
  • Подпорки, поддерживающие плиты высотой менее 15 футов, могут быть удалены через одну неделю
  • Подпорки, поддерживающие плиты высотой более 15 футов, могут быть удалены через две недели
  • Подпорки для несущих балок и арок высотой до 20 футов можно снять через две недели
  • Подпорки для несущих балок и арок высотой более 20 футов могут быть удалены через три недели

При использовании портландпуццоланового цемента (PPC) время до снятия опалубки составляет 10/7 от указанного выше .

Читайте о том, как безопасно снять бетонную опалубку здесь.

Покупка и продажа бывших в употреблении бетонных опалубок с Eiffel Trading

У нас есть большой выбор бывших в употреблении бетонных опалубок для продажи . Если вы не видите интересующий вас тип бетонной опалубки, бесплатно создайте объявление о розыске , и наша команда экспертов поможет вам его найти.

В дополнение к бывшей в употреблении бетонной опалубке, онлайн-рынок Eiffel Trading также может похвастаться широким ассортиментом бывших в употреблении тяжелых строительных материалов, включая, помимо прочего, бывших в употреблении стальных шпунтовых свай , бывших в употреблении эстакад для подъема крана , бывших в употреблении бетонных ограждающих стен и гораздо более. Хотите просмотреть все наши объявления? Нажмите здесь!

У вас есть готовая к продаже опалубка для бетона? Начните создавать объявление бесплатно уже сегодня.

Если у вас есть какие-либо вопросы или вам нужна дополнительная информация или помощь в создании бесплатного листинга, позвоните нам по телефону 1-800-541-7998 или напишите по электронной почте [email protected] .

Обновлено 8 марта 2019 г.

Время снятия бетонной опалубки, спецификации и расчеты

🕑 Время чтения: 1 минута

Снятие бетонной опалубки , также называемое снятием или снятием опалубки, должно выполняться только после того, как бетон наберет достаточную прочность, по крайней мере в два раза превышающую нагрузку, которой может подвергаться бетон при опалубке. удаляются. Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.

Содержимое:

  • Время снятия бетонной опалубки
  • Расчет безопасного времени подъема опалубки:
  • Факторы, влияющие на время подъема бетонной опалубки
    • Таблица 1. Прочность бетона в зависимости от типа элемента конструкции и пролета для снятия опалубки
    • Таблица 2. Время снятия опалубки (при использовании обычного портландцемента):
  • Бетон Спецификация снятия опалубки
  • Часто задаваемые вопросы

Время снятия опалубки из бетона

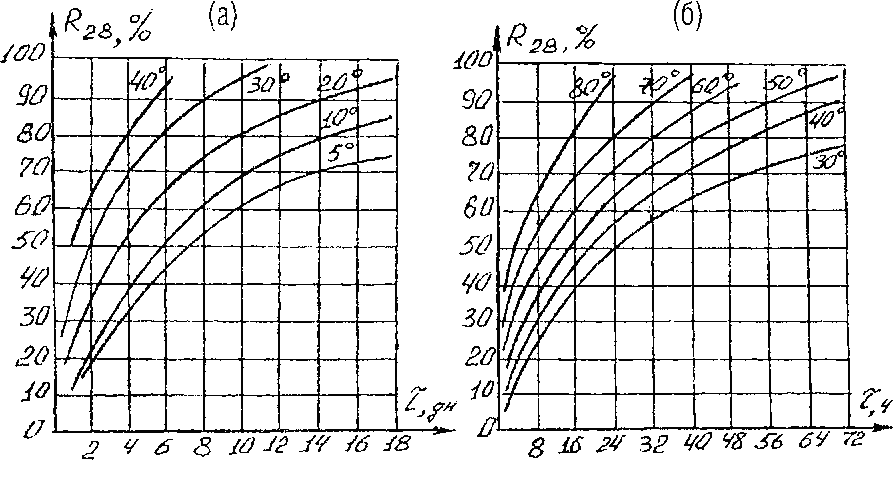

Скорость затвердевания бетона или прочность бетона зависит от температуры и влияет на время снятия опалубки. Например, время, необходимое для удаления бетона зимой, будет больше, чем время, необходимое летом.

Особое внимание требуется при снятии опалубки с гибких элементов, таких как балки и плиты. Поскольку эти элементы подвергаются самонагрузке, а также динамической нагрузке даже во время строительства, они могут прогибаться, если полученная прочность недостаточна для восприятия нагрузок.

Для оценки прочности бетона перед снятием опалубки необходимо провести испытания бетонных кубов или цилиндров. Бетонные кубы или цилиндры должны быть приготовлены из той же смеси, что и конструкционные элементы, и отверждены при тех же условиях температуры и влажности, что и конструкционные элементы.

Когда будет обеспечено, что бетон в элементах конструкции набрал достаточную прочность, чтобы выдержать расчетную нагрузку, только тогда следует снимать опалубку. Если возможно, опалубку следует оставить на более длительное время, так как это способствует отверждению.

Снятие опалубки с бетонной секции не должно приводить к тому, чтобы элемент конструкции:

  • Разрушение под собственной или расчетной нагрузкой
  • чрезмерное отклонение элемента конструкции в краткосрочной или долгосрочной перспективе
  • физически повредить элемент конструкции при снятии опалубки.

При демонтаже опалубки необходимо учитывать следующее:

  • повреждения от замерзания оттаивания
  • образование трещин вследствие термического сжатия бетона после распалубки.

Если существует значительный риск любого из вышеперечисленных повреждений, лучше отсрочить время снятия опалубки. Если для оптимизации бетонных строительных работ необходимо снять опалубку, то эти конструкции необходимо хорошо изолировать, чтобы предотвратить такие повреждения.

Расчет безопасного времени подъема опалубки:

Конструктивные элементы рассчитываются на расчетную нагрузку. Но до того, как конструкция будет завершена и подвергнется всем нагрузкам, принятым во время проектирования конструкции, элементы конструкции подвергаются воздействию собственного веса и строительных нагрузок в процессе строительства.

Таким образом, чтобы приступить к строительным работам более быстрыми темпами, необходимо рассчитать поведение конструкции под собственной и строительной нагрузкой. Если это удается сделать и конструкционный элемент не поврежден, опалубку можно снять.

Если эти расчеты невозможны, то для расчета безопасного времени распалубки можно использовать следующую формулу:

Характеристическая прочность куба, равная зрелости конструкции, требуемой на момент снятия опалубки

Эта формула была дана Harrison (1995), в котором подробно описывается основа определения времени снятия опалубки.

Другим методом определения прочности бетонной конструкции является проведение неразрушающих испытаний элемента конструкции.

Факторы, влияющие на время распалубки бетонной опалубки

Время распалубки бетонной опалубки зависит от прочности элемента конструкции. Набор прочности бетонного элемента зависит от:

  • Марка бетона – чем выше марка бетона, тем выше скорость набора прочности и тем самым бетон достигает прочности в более короткие сроки.
  • Марка цемента – Чем выше марка цемента, тем выше прочность бетона за более короткое время.
  • Тип цемента – Тип цемента влияет на набор прочности бетона. Например, быстротвердеющий цемент имеет более высокий прирост прочности за более короткий период, чем обычный портландцемент. Низкотемпературному цементу требуется больше времени, чтобы набрать достаточную прочность, чем OPC.
  • Температура – Более высокая температура бетона во время укладки позволяет достичь более высокой прочности за более короткое время. Зимой время набора прочности бетона увеличивается.
  • При более высокой температуре окружающей среды бетон быстрее набирает прочность.
  • Опалубка помогает бетону изолировать его от окружающей среды, поэтому чем дольше опалубка остается с бетоном, тем меньше потери теплоты гидратации и выше скорость набора прочности.
  • Размер бетонного элемента также влияет на прирост прочности бетона. Элементы бетонного сечения большего размера набирают прочность за более короткое время, чем элементы меньшего сечения.
  • Ускоренное отверждение также является методом увеличения скорости прироста прочности с применением тепла.

Обычно следующие значения прочности бетона учитываются при снятии опалубки для различных типов бетонных элементов конструкции.

Таблица – 1: Прочность бетона в зависимости от типа элемента конструкции и пролета для снятия опалубки

Прочность бетона Тип несущего элемента и пролет
2,5 Н/мм 2 Боковые части опалубки для всех конструктивных элементов съемные
70 % расчетной прочности Внутренние части опалубки плит и балок пролетом до 6 м съемные
85% расчетной прочности Внутренние части опалубки плит и балок с пролетом более 6 м съемные

Таблица – 2: Время снятия опалубки (при использовании обычного портландцемента):

Тип опалубки Время снятия опалубки
Стороны стен, колонн и вертикальные поверхности балки от 24 часов до 48 часов (по решению инженера)
Плиты (подпорки оставлены под) 3 дня
Потолочные балки (подпорки оставлены внизу) 7 дней
Удаление стоек плит:
i) Плиты шириной до 4,5 м 14 дней
ii) Плиты шириной более 4,5 м 14 дней
Снятие стоек балок и арок
i) Пролет до 6 м 14 дней
ii) Пролет более 6 м 21 день

Важное примечание:

Важно отметить, что время снятия опалубки, указанное выше в таблице 2, относится только к использованию обычного портландцемента. В обычном строительном процессе используется портландпуццолановый цемент. Таким образом, время, указанное в таблице 2, должно быть изменено.

Для цемента, отличного от обычного портландцемента, время, необходимое для снятия опалубки, должно быть следующим:

  • Портланд-пуццолановый цемент — время снятия будет составлять 10/7 времени, указанного выше (Таблица 2)
  • Низкотемпературный цемент — время зачистки составляет 10/7 от времени, указанного выше (Таблица 2)
  • Быстротвердеющий цемент — время снятия 3/7 времени, указанного выше (Таблица 2), будет достаточным во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые должны выдерживаться не менее 24 часов.

Спецификация по демонтажу бетонной опалубки

При демонтаже опалубки необходимо помнить о следующих моментах:

  • Опалубку нельзя снимать до тех пор, пока бетон не приобретет достаточную прочность, чтобы выдерживать все приложенные к ней нагрузки. Время, необходимое до снятия опалубки, зависит от конструктивной функции элемента и скорости набора прочности бетона. Марка бетона, тип цемента, водоцементное отношение, температура при твердении и т. д. влияют на скорость набора прочности бетона.
  • Детали и соединения опалубки должны быть расположены таким образом, чтобы сделать снятие опалубки легким и простым, предотвратить повреждение бетона и панелей опалубки, чтобы их можно было использовать повторно без капитального ремонта.
  • Процедура снятия опалубки должна контролироваться инженером, чтобы гарантировать, что качество затвердевшего бетона в элементе конструкции, т. е. он не должен иметь или иметь минимальное количество дефектов литья, таких как ячеистость, дефекты размера и формы и т. д. Эти дефекты в бетоне влияют на прочность и устойчивость конструкции. Таким образом, могут быть выполнены немедленные ремонтные работы или элементы могут быть забракованы.
  • Разделение опалубки не должно производиться с помощью лома против бетона. Это может повредить затвердевший бетон. Это должно быть достигнуто с помощью деревянных клиньев.
  • Основания балок и балок должны оставаться на месте до тех пор, пока не будут окончательно удалены все подпорки под ними.
  • Опалубка балок должна быть сконструирована и удалена таким образом, чтобы можно было временно снять ребра для снятия опалубки балок, но их необходимо сразу же заменить. Берега и балки будут демонтироваться, начиная с середины пролета элемента, продолжая симметрично вверх по опорам.
  • Необходимо получить согласование с инженером последовательности и схемы снятия опалубки.

Ссылка:

  • ACI (1995) Методы оценки прочности бетона на месте. АКИ 228.1R-95.
  • ASTM (1987) Стандартная практика оценки прочности бетона методом зрелости. ASTM C1074–87
  • BS 8110 — свод правил по конструкционному использованию бетона
  • IS-456 – Гладкий и железобетон – Свод правил

Часто задаваемые вопросы

Когда следует снимать опалубку?

Снятие бетонной опалубки , также называемое снятием или снятием опалубки, должно производиться только после того, как бетон наберет достаточную прочность, по крайней мере в два раза превышающую нагрузку, которой может подвергаться бетон при опалубка снята.
