Буронабивной свайный: применение, технология, с ростверком. 🔨 Цена на фундамент из буронабивных свай.

Содержание

Буронабивной ленточный фундамент — технология, устройство. Сделать ленточный фундамент с буронабивными сваями в Москве

Аренда Ямобура

Армокаркасы для буронабивных свай

Буронабивные сваи по технологии ТИСЭ

Устройство буронабивной подпорной стены

В сфере строительства все более популярным становится возведение буронабивного ленточного фундамента. Он способен стать надежным основанием для последующей постройки и обойтись значительно дешевле в финансовом плане.

Строительная компания «ПСК Основания и Фундаменты» предоставляет различные услуги в сфере проектирования и строительства.



Мы поможем возвести ленточный фундамент с буронабивными сваями, наши специалисты обладают большим опытом и навыками подобной работы. В наличии имеется все необходимое оборудование и строительный инвентарь. И самое главное – мы знаем всю специфику, технологию работы для создания долговечной конструкции.



Характеристика буронабивного ленточного фундамента

Основная особенность буронабивного фундамента – его свайная конструкция. Каждая свая имеет круглое сечение, укреплена арматурой и эффективно распределяет вес здания, и его нагрузка передается на грунт.

Сваи делаются на месте, путем заливки скважины цементным раствором. Сами скважины можно проделать с помощью бурового аппарата. То есть при возведении буронабивного фундамента не происходит значительного повреждения грунта – земля аккуратно обрабатывается буром, делаются скважины нужной глубины, готовые для дальнейшей работы.

При определении глубины нужно учесть, какие свойства почвы на месте строительства. Задача – пройти начальный слой земли и дойти до грунта несущего типа, обладающий высокой устойчивостью.

Буронабивной фундамент хорошо подходит для частного домостроительства, хотя в стандартном исполнении не предполагает создания цоколя.

Сейчас строители научились соединять свайную конструкцию с ленточным основанием. В таком случае выкапываются траншеи (стандартная высота – 40 см), где будет создаваться лента. Сваи в этом случае делаются с учетом ее высоты. При необходимости есть возможность сделать небольшое цокольное пространство.

Буронабивной ленточный фундамент делает здание более устойчивым и надежным. Здание будет опираться не на сваи и подушку из песка и щебня, а на сваи, соединенные крепкой бетонной лентой. Кроме того, лента позволит равномернее распределить массу постройки на сваи, повышая износостойкость конструкции.

Создание такого типа основания целесообразно заказывать у профильных специалистов. Только в этом случае удастся построить действительно надежный дом, который прослужит много лет.



Мы предоставляем заказчикам любые услуги по устройству буронабивных свай

Наш опыт работы — более 10 лет.

Мы выполняем все работы, связанные с основаниями: проектирование начиная с оценки грунта, закладку фундаментов, все необходимые меры по защите, усиление уже существующих оснований, усиление стен в запущенных случаях.



Технология возведения фундамента

Процесс возведения буронабивного ленточного фундамента состоит из нескольких этапов.

Подготовка

Производится очистка строительного участка от загрязнений. Почва на месте строительства выравнивается. Затем производится разметка; необходимо отметить точное месторасположение:

  • указать места бурения скважин с шагом – не более 2 м;
  • рассчитать ширину ленты, местоположение осей и др.

Для наглядности используются шнуры и обноска.

Проведение земляных работ

На этом этапе требуется создать траншеи и пробурить скважины. Их размеры зависят от особенностей грунта, глубины залегания более твердых пород и особенностей будущей постройки.

Траншея должна соответствовать ширине будущей ленты, в глубину порядка 40-60 см. По периметру основания производится бурение скважин. Они охватывают всю коробку будущей постройки, также находятся под будущими стенами, как несущими, так и ненесущими. Особое внимание необходимо уделить местам пересечения стен. Все это позволит равномерно распределить вес постройки.

Это важно!


При бурении скважины имеет значение ее диаметр и высота. Обыкновенно размер диаметра находится в диапазоне от 15 до 45 см, занимая 2/3 ширины траншеи. Следует помнить о том, что диаметр скважины должен быть шире примерно на 7-10 см, нежели будущая свая – это пространство необходимо для создания опалубки.

Говоря о длине, то есть глубине бурения, то она должен быть не меньше глубины промерзания почвы (для надежности постройки). Этот показатель зависит от региона, в среднем от 1 м до 2 м.

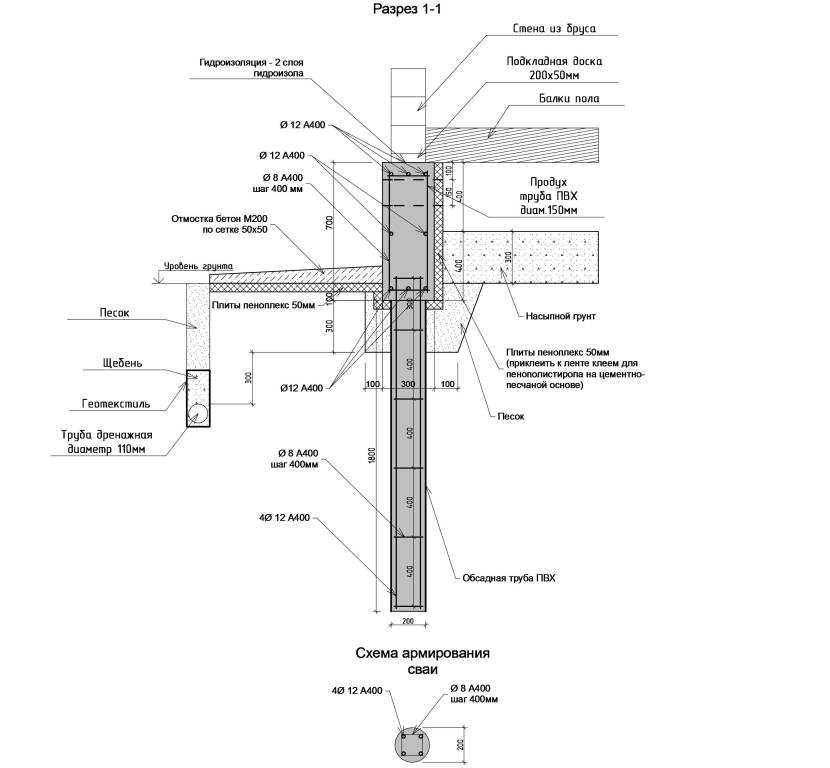

Буронабивной фундамент

Усиление фундамента буронабивными сваями

Устройство буронабивных свай



Гидроизоляция свай и создание опалубки

Сваи, как основу фундамента, необходимо защитить от влаги. Это существенно повысит срок службы, эксплуатационные характеристики всей постройки. Гидроизоляция производится с помощью рубероида или аналогичных водонепроницаемых материалов.

Для защиты свай от воды можно использовать трубы, выполненные из пластика или асбестоцемента. Но в этом случае придется учитывать их диаметр еще на этапе бурения. Потому со способом гидроизоляции нужно определиться заранее.

Будущий фундамент покрывается слоем песка. Подготавливается опалубка для заливки бетонной смеси.

Армирование

Для большей надежности сваи и ленты следует армировать. Для этого подойдут металлические прутья 6-15 см. Куски арматуры необходимо соединить между собой, сварить таким образом, чтобы металлическая основа легко вошла в подготовленную скважину.

Армирование следует проводить в двух плоскостях:

  • вертикальное. Соединенные прутки опускаются вертикально в скважину – они будут брать на себя основную нагрузку, вес здания;
  • горизонтальное. Используются более короткие прутья, которые опускаются в скважину поперечно. Они придают большую жесткость конструкции.

Для этого необходимо куски арматуры сваривать – часть прутьев будет находиться в вертикальном, часть в вертикальном положении.

Заливка

Первым делом цементной смесью необходимо заполнить скважины – это снижает опасность возникновения пустот. Дополнительно к этому проводится утрамбовка смеси после каждые 30 см заливки.

После заливается лента фундамента, оформленная опалубкой.

Это важно!


Процесс высыхания ленточного фундамента с буронабивными сваями составляет несколько дней (в зависимости от погоды).

После заливки важно дать смеси достаточное время для приведения в рабочую форму. Невыполнение этого требования приведет к тому, что конструкция окажется недостаточно надежной.

Особенности создания буронабивного фундамента

Возведение такой конструкции своими руками приведет необходимости закупки или аренды дополнительного оборудования. Необходимы буровые машины, лучше – автоматизированные. Это приведет к дополнительным расходам.

Кроме того, далеко не все граждане знают о нюансах более качественной работы:

  • для большей надежности основания применяется технология создания конусообразных свай — расширения диаметра по мере бурения;
  • для повышения плотности фундамента используется специальные аппараты – вибрационные буры.

И это только часть секретов. В этих условиях всю работу выгоднее поручить профессионалам.



Наши специалисты детально знают, как построить долговечный фундамент. Мы используем самые современные технологии при создании конструкций.



Преимущества буронабивных ленточных фундаментов

  • Подготовительные, земельные работы отличаются большей легкостью. Конечно, для создания ленты необходимо выравнивать грунт и делать траншею, однако это займет гораздо меньше времени и сил в сравнении с монолитным строительством.
  • Исходя из этого, более низкая стоимость. На строительные материалы потребуется израсходовать меньше средств, что, говоря о фундаменте, является важным плюсом.
  • При наличии квалифицированных работников и оборудования возведение не займет много времени.
  • Поскольку работа не требует создания большого котлована, строительства не нарушит ландшафт и дизайн участка.
  • При соблюдении технологии вода, влага (даже при наличии водоема поблизости) не представляет никакой опасности.

Недостатки

  • Буронабивной ленточный фундамент способен нормально прослужить чуть меньше 100 лет, далее его придется укреплять. Для людей, которые намерены строить дом «на века», такое основание может не подойти.
  • Имеются проблемы с обустройством цокольного этажа. Конечно, ленточная часть фундамента при проведении определенных работ может частично выполнить роль цоколя, но это достаточно затруднительно, а в ряде случаев и невозможно.
  • Такой тип основания не выдерживает массивных зданий; предназначен для построек малого веса. Предельную нагрузку придется учитывать при возведении и дальнейшей жизни в здании.

Стоимость возведения конструкции

Цена фундамент зависит от нескольких факторов:

  • общей длины;
  • размеров ленты;
  • количества и диаметра свай.

Также имеет значение тип грунта, особенности местности и технология возведения. Например, мелгозаглубленный ленточный фундамент с буронабивными сваями обойдется дешевле заглубленного и т.д.

  • Стоимость работ меньшего объема, уточняйте по телефону: 8 (495) 411-27-36
  • Цена указана без НДС






















Диаметр сваиЕдиница измеренияСтоимость работ, руб
150м880
180м990
200м990
220м1045
250м1100
300м1320
320м1430
350м1540
400м1650
426м1705
450м1760
500м1870
530м1925
550м1980
600м2035
620м2035
800м2090
1000м2750
1200м3850


Считается, что подобное основание дешевле сделать самому. С одной стороны – да, строительство своими руками поможет сэкономить средства в краткосрочной перспективе. Но в долгосрочной это может обернуться проблемами, поскольку при возведении фундамента следует учесть множество важных нюансов.

Почему стоит обратиться в нашу компанию?

«ПСК Основания и Фундаменты» оказывает весь комплекс услуг по бурению скважин, созданию и подводке фундамента.

  • Компания обладает 8-летним опытом в сфере свайного фундаментостроения.
  • Специалисты компании могут бурить бетон, асфальт, известняк, скальные грунты множеством способом и работать в различных условиях.
  • На всю работу предоставляется 5-летняя гарантия.

На сайте фирмы приведены все цены за оказываемые услуги: каждый потребитель может сделать заказ по привлекательной стоимости и быть полностью уверен в результате работы специалистов «ПСК Основания и Фундаменты».

Оставьте заявку на консультацию технического специалиста


Узнайте сколько вы сможете сэкономить с нами


Прикрепить файл
Прикрепить файл


Настоящим подтверждаю свое согласие на обработку моих персональных данных

Мы против СПАМА! Ваши данные в безопасности!

Устройство буронабивных свай с применением обсадных труб



Выполняем устройство буронабивных свай с применением обсадных труб в Московской области и других регионах РФ.
Особенности буронабивных свай
Буронабивными сваями называются…

Подробнее

Буронабивные сваи по технологии ТИСЭ



Огромное разнообразие фундаментных конструкций предполагает выбор оптимального варианта для различных видов зданий и сооружений.
Специалисты рекомендуют для небольших построек…

Подробнее

Буронабивной фундамент



Наша строительная компания, занимающаяся установкой и усилением оснований для зданий и сооружений, изготовит буронабивной фундамент в Москве, Подмосковье и в других российских…

Подробнее

Буронабивные сваи — строительство свайного буронабивного фундамента и свайные поля от ГК «Градиент»

Буронабивные сваи от ГК «Градиент»


ГК «Градиент»  — пионер в возведении буронабивных свай с камуфлетным уширением. К  работам по созданию такого свайного фундамента были приглашены лидирующие электротехнические и горные институты. Различные полевые испытания осуществлялись опытными специалистами ГУП НИИОСП им. Н. М. Герсеванова.

Технология возведения свайного фундамента по запатентованной технологии: буронабивные сваи с камуфлетным уширением





1. Сначала бурят скважины диаметром 200мм, куда опускают двухметровую арматуру — основа будущей сваи.


2. Затем заливают скважину жидким бетоном.



3. Закладывается небольшой заряд аммонита,

не превышающий 150 грамм тротилового

эквивалента.


4. Вскоре следует взрыв, похожий на негромкий хло-

пок петарды, который расширяет основание сква-

жины, в результате чего бетон сразу проседает, за-

полняя образовавшиеся пустоты в виде округлого

выступа.


5. После ее загустения образуется прочная, способная

выдержать нагрузку до 20 тонн свая. Так с

помощью кустовых скважин создается фундамент

по технологии «Градиент».



6. Свайное поле площадью застройки 5000м2 возведено за 1 рабочий день.


Как проводятся работы с буронабивными сваями? В ходе работы с буронабивными сваями на стройплощадке отсутствуют признаки привычных земляных работ «нулевого цикла». Сначала бурят скважины диаметром 250мм, куда опускают двухметровую арматуру — основа будущей сваи — и закладывается маленький  заряд аммонита (не превышающий 150 грамм тротилового эквивалента). Это является началом формирования свайного фундамента. После этого скважину заливают жидким бетоном. Далее следует взрыв, похожий на негромкий хлопок петарды. Он расширяет основание скважины,  благодаря чему бетон быстро проседает, заполняя образовавшиеся пустоты в форме округлого выступа. Затем в скважину доливают бетон. Когда происходит загустение, формируется прочная, способная выдержать нагрузку до 20 тонн, свая. Таким образом, формируется свайный фундамент с камуфлетным уширением. Буронабивные сваи — это действительно актуальная технология, учитывающая современные строительные требования. Это позволяет возводить быстровозводимые конструкции здания в сжатые сроки.


Буронабивные сваи с камуфлетным уширением: быстро и надежно, экономно


Что еще привлекает строителей в такой технологии как буронабивные сваи с камуфлетным уширением? Как правило, при традиционном строительстве фундаментов проводятся масштабные земляные работы,  и функционирует специальная техника — многотонные копры, мощные экскаваторы, образующие шум и  грохот —  теперь этого нет. Работы с буронабивными сваями могут производиться в районах плотной застройки, а также на асфальтированной площадке. При этом покой жителей окрестных домов не нарушается, а подземные коммуникации не повреждаются. Поэтому созданный по данной технологии свайный фундамент имеет очевидные преимущества.


Согласно выводам специалистов, сейсмические нагрузки при использовании технологии «Градиента» сравнимы с теми же, что наблюдаются при забивке свай, однако  без грязи и грохота, а также без нанесения  ущерба окружающей среде. Кроме того, работа с буронабивными сваями проводится в сжатые сроки. Экологичность, высокая эффективность и серьезная экономичность такого метода особенно очевидны при масштабных объемах работы. Поэтому, метод работы с буронабивными сваями отвечает актуальным строительным стандартам.



Компанией достигнуты ошеломляющие результаты — свайное поле из  300 свай производится всего за один рабочий день, а это — лучшим показателем в мире, по устройству свайных фундаментов.


Данный свайный фундамент может использоваться в широком диапазоне грунтов, в том числе, заболоченных. Более подробную информацию о технологии с использованием буронабивных свай можно получить у наших специалистов. ГК «Градиент» — буронабивные сваи для быстрого и прочного строительства..





Консультации по технологии «Буронабивные сваи» от специалистов ГК «Градиент», можно получить по телефону:+7(925) 755-21-55 с 9-00 до 20-00, включая выходные дни, или написав нам письмо на электронный адрес [email protected]

Скусовая накапливалась

Скусовая накапливаем

Скусовая накаплива

D & C Portal

Оценка

Agile

Gantt Pradeler

Инструмент для взлета

Категория

Publish

29002

Publish

2

11112. 22002.

Предварительное бурение — Исследование площадки

  • Предварительное бурение будет проводиться в каждом месте для определения целевого уровня фундамента.
  • Буровые работы с вращающейся установкой включают использование стального керна, который используется, когда требуется образец керна. Другой тип бурения называется «промывочное бурение» или «ударное бурение», что просто означает, что бурение промывается и используется, когда не требуется образец почвы. Типичные ставки:…
Верхние мягкие отложения насыпи Ударно-вращательные 10,00
Отложения породы V/IV

0

0

Wash Boring 3.15
  Triple Tube Sampling 0.75
Grade III/II rock deposits Rotary 0.50
  Triple Tube Sampling 0. 50

Стандартная буровая установка, работающая в 12-часовую смену, обеспечивает типичную производительность 66 часов на скважину на буровую установку.

  • Исполнительная информация. О центральной мелиорации, контракт UA11/91, бурение скважины завершено со следующими результатами…
  1. Средняя глубина 61,15 м, общая глубина 428 м
  2. Средняя глубина гнезда 4,65 м
  3. Продолжительность варьировалась от 4 до 8 дней
  4. Средняя 5,85 дня, общая продолжительность 41 день.

Целевой уровень фундамента

  • Определяется как необходимое углубление в коренную породу, которая определяется как умеренно разложившаяся порода класса III или лучше с извлечением керна более 85% (допустимая несущая способность 5 мПа). . Непрерывность фундаментной породы демонстрируется продолжением предварительно пробуренной скважины не более чем на 5 метров или в 3 раза больше диаметра сваи, в зависимости от того, что больше.
  • Керны регистрируются, хранятся, фотографируются и представляются вместе с предлагаемыми уровнями заложения на утверждение.

Установка

Перед началом выкопки в положении свай. контрольные точки и для наблюдения за положением стального кожуха контрольные штифты обычно устанавливаются в двух ортогональных положениях, смещенных от центра сваи.

Допуски на сваи

  • В случае смещенных обсадных труб можно выполнить регулировку, чтобы удерживать вертикальное выравнивание и положение в плане в пределах не более 75 мм от центра положения в плане и не отклоняться на более 1:75 от вертикальной оси.

Выемка свай/оболочки

  • Стержень сваи выкапывается во временном стальном кожухе с наружным диаметром примерно на 200-300 мм больше диаметра сваи. Обсадная труба используется в основном на участках с неустойчивым грунтом и приводится в движение с помощью гидравлического обсадного осциллятора, прикрепленного к гусеничному крану, или обсадного вибратора.
  • Выемка ствола осуществляется одно- или двухмолотковым грейфером с опорой на гусеничный кран. Носок стальной обоймы удерживается перед уровнем выемки до высоты 0,5 м над уровнем среза сваи. Ствол сваи часто заливается бентонитом или водой, и земляные работы продолжаются до вершины CDG.
  • Выемка грунта продолжается бурением с обратной циркуляцией (RCD) с использованием буровых головок большого диаметра со специальными резцами и промывкой эрлифтом. Уровень бентонита или воды всегда поддерживается выше уровня грунтовых вод для обеспечения устойчивости шахты.

Расчет времени возведения буронабивных свай / земляных работ

  • Время укладки свай можно сократить за счет использования сервисных кранов для армирования и бетонирования.
  • Для некоторых свай часто требуется дополнительная расширенная смена, а также время простоя УЗО.
  • Прогноз времени строительства можно получить, используя производительность (часы на единицу). ..

40

9002

72 часа

900

Добавить или удалить

Обратная завод по круговой циркуации (RCD)

Включите бури. )

5 часов

Бит RCD

(Включите бури.0039

5 hrs

Installation

Airlift tremmie tube



5 hrs



Reinforcement cages

(time for joining each cage )

2 часа

Время очистки

Первичная очистка эрлифта

(after finishing excavation)

8 hrs



Final airlift cleaning

(after fixing steel cage)

2 hrs

Concreting

Включая вытяжной кожух

(глубина < 70 м)

12 часов

0039

(> 70 и <95 м в глубину)

14 часов

9003

(>

(>

(>

(>

(>

(>

9000 и DEAP).

Время отверждения

Требуется только перед снятием телескопических кожухов

72 часов

Cycle Time

Move piling setup to next location



2 hrs









Shaft Земляные работы

Пласты

Завод Б/у

Rate (m/hr)



General Fill (upper ground levels)

Grab

3.50 m/hr



Sand, Незначительные обломки

Grab

2,10 м / ч / ч

Морские / аллювий. 0040

2.50 m/hr



CDG < 150

RCD/Grab

1.50 m/hr



CDG > 150 < 200

RCD

1.00 m/hr



CDG > 200, Compacted Gravel

RCD

0.50 m/hr



CDT

RCD / Grab

0.50 m/hr



Corestones

RCD / Chisel

0,50 м/ч/ч

Рок — класс IV/V

RCD

0,25 M/HR

0003



Rock Socket — Grade II/III

RCD

0. 125 m/hr



Rock Socket — (Tendering Rate)

RCD

0,10 м/ч

  • Затем на основе анализа состояния грунта можно получить прогноз времени земляных работ или циклов. Исследование участка позволит определить глубину / типы пластов, которые затем можно будет сопоставить с производительностью добычи (см. Выше).
  • Примечание. Диаметр сваи оказывает незначительное влияние на время производства и поэтому игнорируется.

Пример — Для свайного фундамента на скале глубиной 60 м…

  (a)  Рассчитать припуск на заводское время/другие элементы (часы)….


9 Набор вверх УЗО

5.0

Время раскопок

См. ниже

Remove RCD (including drill bit, string and stabilisers)

5. 0

Setup / Remove Airlift Tremmie Tube

5.0

Initial Post-Excavation Airlifting

5.0

Укрепление (5 без клеток на 12 м = 5 x 2 часа)

10.0

003

5.0

Final Post-Reinforcement Airlifting

2.0

Concrete and remove casing

12.0

Move to next location

2.0

Расчет общего времени строительства/завода

52,0 часа

(b)  Calculate Allowance For Excavation Time (hrs)…


909

909 9003

0 — 20

Sand/minor rubble

2. 00

Grab

10.0

20 — 35

CDG less than 150

1.50

RCD/Grab

10.0

35 — 47

CDG more than 150

1.00

RCD

12.0

47 — 57

CDG > 200/corestones

0.50

RCD

20.0

57 — 60

Скальная сокета

0,2093

0,2093

0,20939

0039

RCD

15,0

(C) Рассчитайте Время вырыва с кучами = 67,0 HRS

(D) ВРЕМЯ СВЕТА

(D) .

(«B» выше)

52,0 часа

Время раскопок

(«D» выше)

67.0.0.0003

Общее время цикла

(«B» + «D»)

119 HR

(с 12 HR -сменами)

(с 12 ч. D ”)

9,9 Дни

Скусовая свайная конструкция AS-Builts

  • Генеральное правило складки с водой (дни) … 9003

    • Генеральное правило складки.0039

      Depth (m) =>

      <20

      <40

      <70

      <90

      <135

      Days Per Pile

      4.0*

      8,0

      10,0

      25,0

      45,0

      Примечание — СЛЕДУ СЛЕВОЕ СЛАВИЕ ВРЕМЕНИ. время строительства для любой ситуации.

      Методы преодоления препятствий

      • Если препятствие неглубокое (т. е. от 0 до 2,5 м ниже уровня земли), для проделывания подходящей ямы используется экскаватор-молот.
      • Там, где препятствия расположены на большей глубине, временная обсадная труба увеличенного размера перемещается осциллятором к вершине препятствия.
      • Если препятствие находится выше уровня воды, используется ручной пневматический молот, типичная скорость = 0,8 м/ч
      • Если ниже уровня воды будет использоваться погружной молот или тяжелое долото, поддерживаемое гусеничным краном, типичная скорость = 0,5 м/ч
      • Обструкция или чрезмерная перерыв или разлома встречаются …

      4004

      4040404. PRATENTER DECTEE

      4. ПЛИНГЕТА

      404

      .0039 2 часа

      Удалить RCD 5 часов
      Установите Tremie Concrete Tube 5 HR
      040

      5 HRS
      9040.0. PRACETE
      CURE Бетон 36 часов
      Заменить RCD и бурильную струну 5 часов

      Очистка

      Очистка

      Очистка

      Очистка

      Очистка

      . эрлифт до тех пор, пока вода не станет чистой или не будут удалены незначительные взвешенные частицы.

    Арматурные клетки

    • Клети состоят из подходящих секций, обычно длиной порядка 12 м, в комплекте с акустическими трубами и трубами для отбора керна.
    • Изготовление, 12 м клетки с 6 без фиксаторов …
    1 CAGE 2,5 HR
    Общая клетка требуется 5 NO
    .

    Изготовление и установка стальных стоек на

    • Стойки обычно изготавливаются за пределами площадки и поставляются секциями. Перед установкой секции свариваются вместе, чтобы сформировать полную стойку. Размеры стойки обычно находятся в районе 525 мм x 525 мм.
    • При средней длине, скажем, 28 м, время сварки составит около 5 дней и проверяется с помощью ультразвукового контроля сварки и теста MPI.
    • После установки арматурного каркаса в шахту стойка поднимается до вертикального положения. Затем его опускают в котлован и закрепляют на месте.

    Бетонирование

    • Бетонирование свай осуществляется под водой методом «треми», поддерживая напор воды или бентонита внутри обсадной трубы на уровне или выше существующего уровня грунтовых вод. Трехтрубная труба (250 мм) извлекается по ходу бетонирования, обеспечивая минимальный напор бетона в 2 метра над верхом трехтрубной трубы.

    Последовательность забивки свай

    • Последовательность закладки свай выбирается таким образом, чтобы не повредить близлежащие сваи, которые еще строятся или недавно забетонированы (т.е. менее 3 дней).
    • На 12-метровой сетке нормальная компоновка будет означать, скажем, наличие двух необработанных свай между каждой открытой выемкой в ​​продольном направлении (т. е. расстояние 36 м), таким образом, оставляя место для крана и т. д., и меньшее расстояние друг от друга работа на свае (т.е. расстояние 24 метра).

     Испытание свай

    • Удобоукладываемость бетона проверяется на месте путем измерения осадки и температуры бетона во время выгрузки в ствол сваи. Лабораторные испытания проводятся для проверки прочности уложенного бетона. Изготавливают ряд тестовых кубиков и испытывают их через 7 и 28 дней.
    • Испытание керна   – Некоторые сваи, выбранные инженером, будут кернены на всю глубину. Глубина забивки керна в основной материал (горную породу) обычно составляет не менее 600 мм. Стержни размещаются в правильном порядке и относительном положении в стержневых ящиках, которые четко обозначают глубину залегания стержней. Керны обычно фотографируются и представляются инженеру. Испытание керна даст дополнительную информацию о качестве бетона, а также о состоянии поверхности раздела между бетоном и камнем.
    • Испытание акустическим каротажем  — Для проверки качества бетона, а также целостности сваи по ее общей длине и состояния основания сваи используется акустическое испытание керна. Звуковые трубы устанавливаются вместе с армирующим каркасом, чтобы можно было опускать датчики передатчика и приемника сигналов на дно сваи. Эти трубы запаиваются снизу.
    • Испытания на вибрацию  — Этот тест определяет длину и форму сваи, а также общее качество бетона сваи. Это тест специалиста.
      org/BreadcrumbList»>

    • Вы здесь:
    • Home
    • Оценка ставок производства
    • Фонд
    • Скусовая сваба

    Отзывы клиентов

    Экспериальные

    Клиентские обзоры

    . Программное обеспечение ГГУ

    Стены из буронабивных свай могут быть выбраны как вариант подпорных стен из монолитного бетона. Они представляют собой малодеформационные подпорные стены, способные передавать в грунт большие вертикальные нагрузки, а также выдерживать большие горизонтальные нагрузки благодаря своей высокой жесткости на изгиб. В зависимости от типа стены стены из буронабивных свай можно считать водонепроницаемыми. Глубокие котлованы и непосредственная близость зданий являются излюбленными областями применения этого типа подпорных стен не только из-за их очень низких деформаций, но и из-за низкой вибрации. Если жесткости недостаточно, можно также использовать анкеры для увеличения несущей способности, как показано на следующих фотографиях.

    Фотографии: Глабиш
    Стены из буронабивных свай

    подходят как для временных, так и для капитальных сооружений. Их можно комбинировать с другими типами подпорных стенок. Например, при изготовлении отдельных свай стены из буронабивных свай вставные стальные профили могут использоваться в качестве свай стены из буронабивных свай, изготовленных поверх стены из буронабивных свай.

    В зависимости от статических нагрузок и допустимых деформаций различные типы подпорных стенок могут комбинироваться на разных уровнях для преодоления скачков рельефа, как показано на следующем рисунке.

    Хотите приступить непосредственно к проектированию стен из буронабивных свай? Всего один «щелчок мыши» приведет вас к лицензионным вариантам программного решения: GGU-RETAIN.

    Фотографии: Глабиш
    Стены из буронабивных свай

    состоят из отдельно стоящих рядом буронабивных свай. На первом этапе на поверхности земли изготавливается бетонный шаблон для сверления (направляющая стенка). Это контрольная линия и уровень возводимой подпорной стены. После этого бурятся скважины методом вращательного бурения.

    Стены из буронабивных свай обычно возводятся путем установки обсадных свай. При заливке бетона корпус поднимается. Благодаря низким вибрациям это можно делать в непосредственной близости от существующих зданий. Также возможно изготовление необсаженных скважин. Для этого скважина поддерживается тиксотропной жидкостью, например бентонитовая суспензия. При бетонировании в процессе тремы бетон вытесняет эту опорную жидкость от носка к вершине сваи, которая собирается на поверхности местности и откачивается.

    После завершения строительства буронабивной свайной стены начинается разработка котлована. Армированные сваи большого диаметра позволяют удерживать глубокие котлованы.

    В зависимости от воздействия на поверхность местности и требуемой глубины выемки буронабивные стены могут быть выполнены без анкеров, с одиночными анкерами или с несколькими анкерами. Анкеры могут уменьшить полевые моменты и, следовательно, требуемый диаметр сваи. Это также уменьшает прогибы и смещения, возникающие в результате действий.

    В большинстве случаев для анкеровки используются залитые раствором анкеры. В случае высоконагруженных подпорных стен можно устроить ригель в один или несколько уровней.

    В зависимости от их взаимного расположения и расстояния друг от друга различают следующие три основных типа стен на буронабивных сваях:

    Стена на буронабивных сваях смежная состоит из армированных свай, контактирующих друг с другом или примыкающих друг к другу. Он не считается водонепроницаемым.

    9Стена с секущимися сваями 0027 построена в чередующейся последовательности основных и второстепенных свай. Обычно первичные сваи не армируются. Вторичные сваи необходимо бурить в течение нескольких дней, чтобы можно было врезаться в бетон основных свай. Только второстепенные сваи в качестве несущих свай армируются в соответствии со статическими требованиями. Этот тип подпорной стены считается практически непроницаемым для воды из-за перекрытия свай.

    Солдатская свайная стена состоит из статически необходимого количества армированных свай. В особо устойчивых грунтах, таких как скалы или залитые раствором грунты, зазоры между опорными сваями еще не стабилизированы только для кратковременного использования.

    Как правило, зазоры между сваями стабилизируются слоем торкретбетона или даже деревянным заполнением. В случае грунтовых вод необходимо установить дренажную систему, чтобы предотвратить нагрузку торкрет-бетона изгибом.

    На следующих рисунках показана смежная стена из буронабивных свай, используемая для крепления портала туннеля на этапе строительства, а также комбинация смежной стены из свай и стены из свай, которые были закреплены на нескольких уровнях из-за высоты прыжка на местности и действия на поверхности местности.

    Фотографии: Глабиш

    Статические системы используются для расчета внутренних усилий и переменных состояния, которые зависят от выбранной глубины заделки и анкеров или распорок в одной или нескольких плоскостях:

    • стена без опоры, полностью закрепленная грунтовая опора
    • стена с одной/многократной опорой и свободным грунтом опора
    • стена с одной или несколькими опорами, полностью закрепленная земляная опора
    • стена с одной или несколькими опорами, частично закрепленная земляная опора

    Расчет стен на буронабивных сваях может производиться по нескольким методикам. Классические методы относятся к теории давления грунта и, таким образом, варьируются в зависимости от статической системы в отношении величины и распределения давления грунта и сил реакции в грунте. Базовые системы представляют собой одну или несколько опорных балок, которые свободно поддерживаются или имеют фиксированную заземляющую опору. Возможна также частично фиксированная земляная опора. Более подробная информация о методах расчета, подходе к давлению грунта и т. д. приведена, среди прочего, в EAB (Empfehlungen des Arbeitskreises «Baugruben») и EAU (Empfehlungen des Arbeitsausschusses «Ufereinfassungen»). Компьютерные методы также позволяют учитывать залегание балки.

    Для полностью закрепленной земляной опоры необходимо вращение стены вокруг низко расположенной точки поворота. Положение точки поворота немного выше основания стены. Под ним возникают деформации, направленные в сторону грунта и мобилизующие там обратное пассивное давление грунта. Для упрощения расчета к теоретической точке поворота применяется эквивалентная сила BLUM C, которая заменяет пассивное давление грунта ниже точки поворота и дополнительно корректирует упрощенное предполагаемое пассивное давление грунта со стороны котлована. Вместе с равнодействующей пассивного давления грунта эта эквивалентная сила С образует пару сил, которая представляет собой закрепление основания буронабивной сваи.

    Хотите приступить непосредственно к проектированию стен из буронабивных свай? Всего один «щелчок мыши» приведет вас к лицензионным вариантам программного решения: GGU-RETAIN.

    Для подпорных стен из буронабивных свай необходимы следующие отдельные проверки указанных предельных состояний, которые можно выполнить с помощью компьютерной программы GGU-RETAIN:

    • Внутреннее разрушение или чрезмерная деформация конструкции или элементов конструкции, включая саму буронабивную сваю, анкеровку, подкосы, вопль и т. д., в которых прочность конструкционных материалов имеет большое значение для обеспечения сопротивления (STR).
    • Разрушение или чрезмерная деформация грунта, при которых прочность грунта или горной породы имеет значение для обеспечения сопротивления (ГЕО-2), например:
      • Анализ земляной крепи, поворотное разрушение закладных стен (глубина заложения)
      • Анализ подвижного пассивного давления грунта
      • Анализ вертикальной способности
      • Анализ устойчивости глубокой посадки
      • Анализ пучения анкерного грунта (анкерные анкеры)
      • Анализ сопротивления выдергиванию анкеров
    • Гидравлическая качка, вызванная гидравлическими градиентами (HYD)
    • Деформации и смещения стен (SLS)
    • Безопасность общей устойчивости должна быть исследована во всех случаях (GEO-3).
